四川怡味农业科技发展有限公司
开工时间:2020-07-20
车间装修面积3000㎡,主要生产调味料。四川省眉山市东坡区崇礼镇泡菜园区顺江大道25号厂房(栋)1层*号,经营范围:农学研究;食品生产;预包装食品销售(含冷冻冷藏食品);复合调味品制造;调味油、汁、酱、料制造等。
工程进度

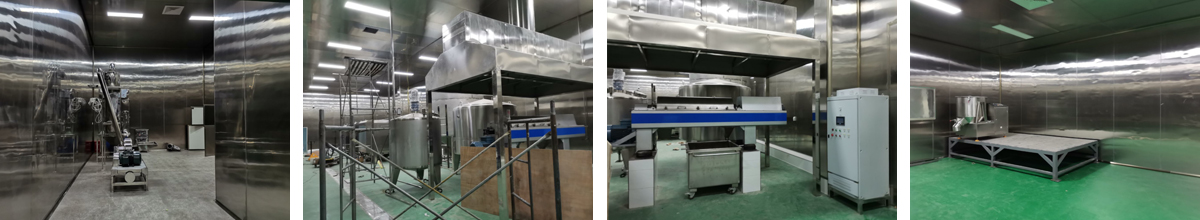

2020-10-09 13:50:27 净化设备安装施工

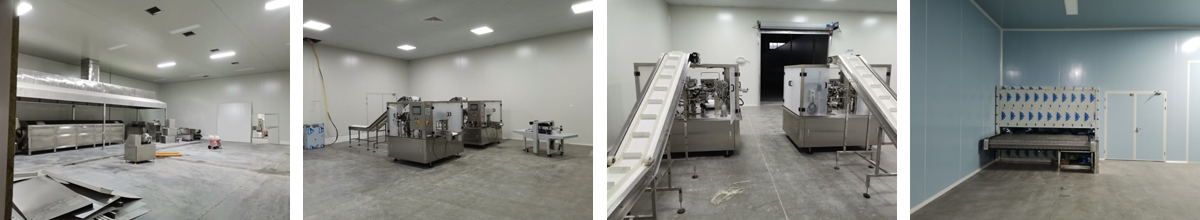

2020-10-09 13:50:15 设备进场安装

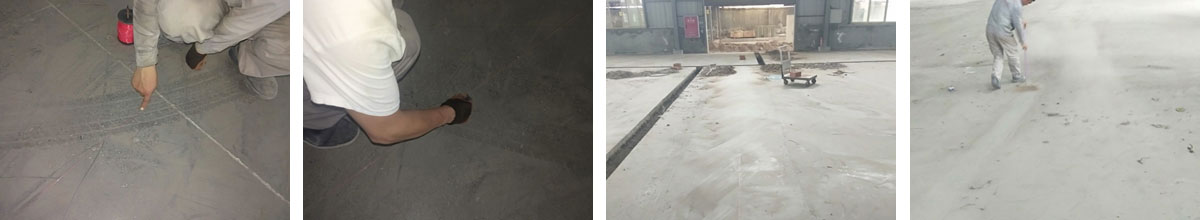

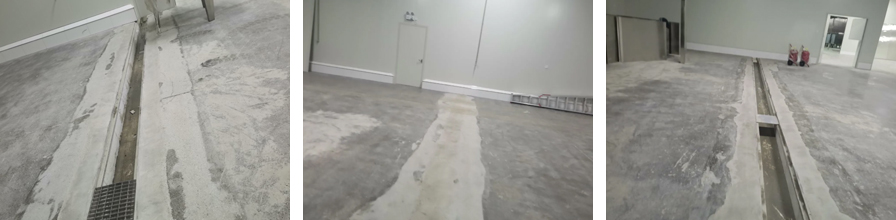

2020-09-30 10:20:34 原水沟混凝土面层固化完成90%

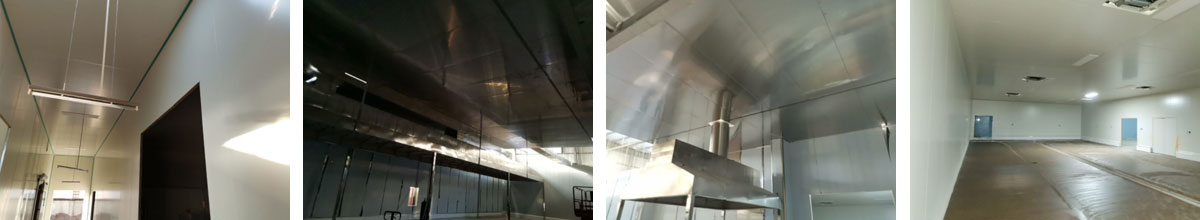

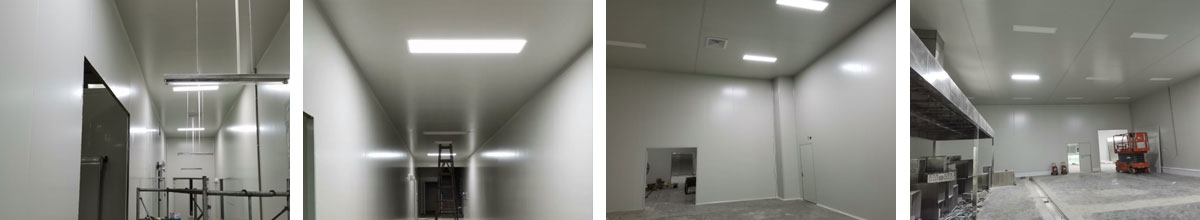

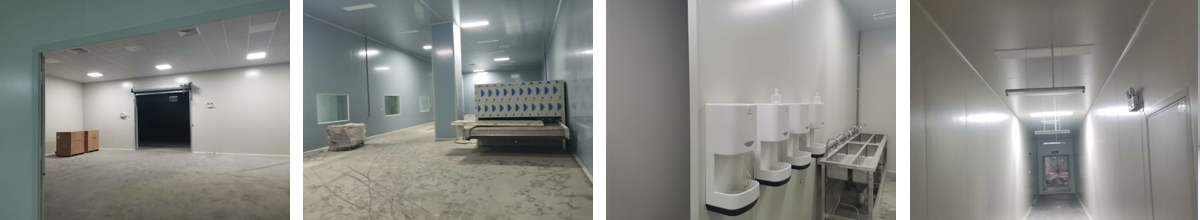

2020-09-30 10:20:34 水电灯具安装完成100%,插座布线完成100%,照明插座回路线布设完成100%,排风扇安装完成100%; 彩钢圆弧安装完成100%

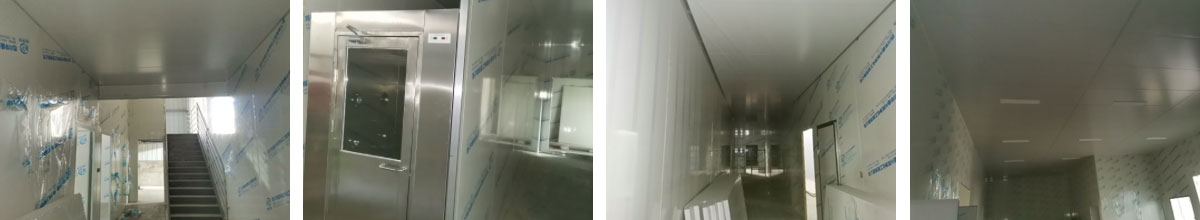

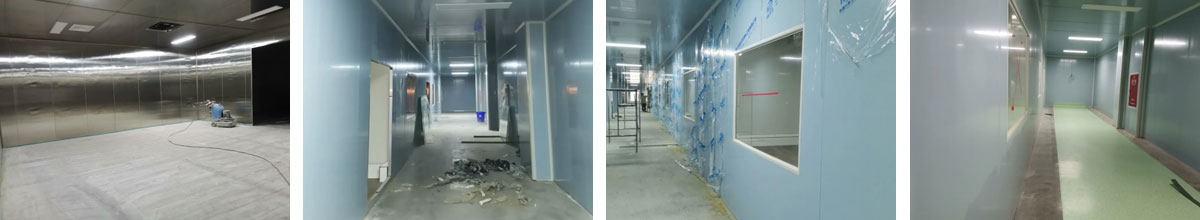

2020-09-27 10:50:24 墙板撕膜打胶完成,参观通道地面基层处理完成,场地清理
2020-09-25 13:25:37 照明插座回路线布设完成;排风扇安装; 彩钢圆弧安装

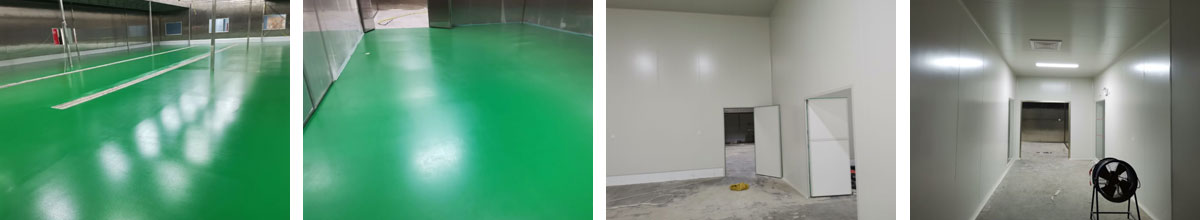

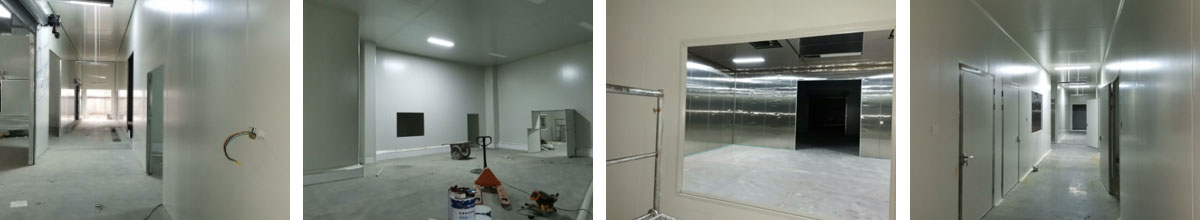

2020-09-24 09:38:47 内包间、粉料间、炒制间地坪面漆,窗洞开设,玻璃安装

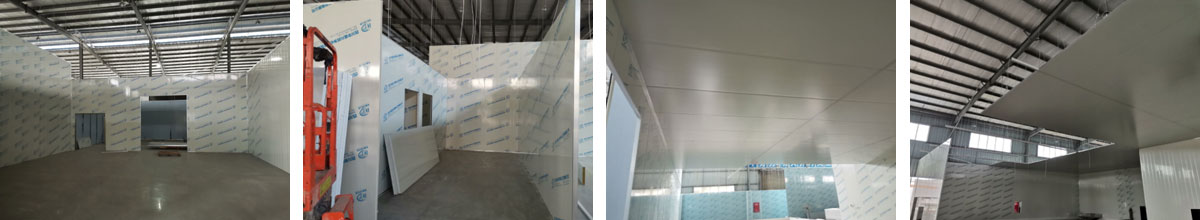

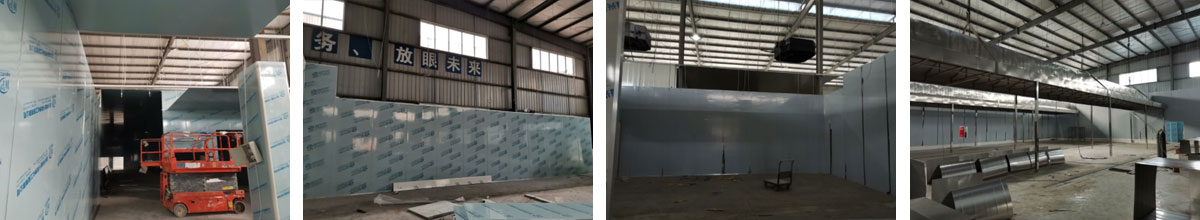

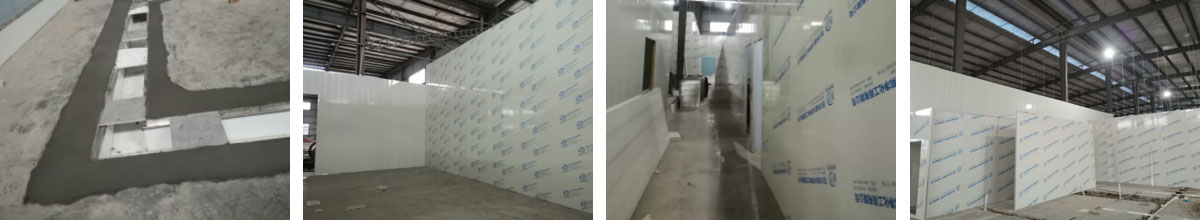

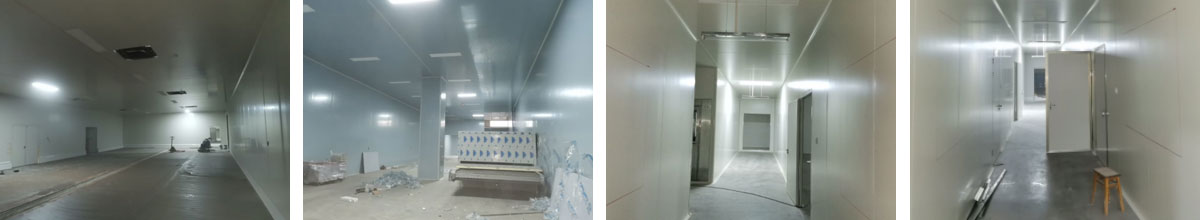

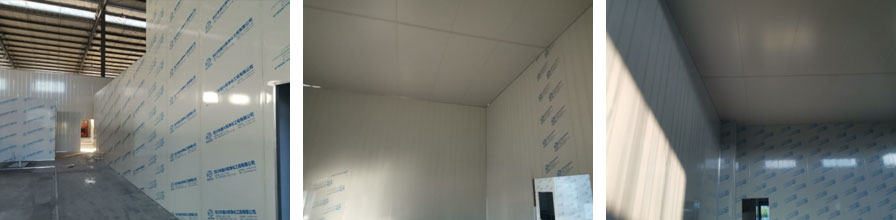

2020-09-24 09:18:09 吊筋安装完成,顶板安装完成,彩钢墙板安装完成,自制门框安装

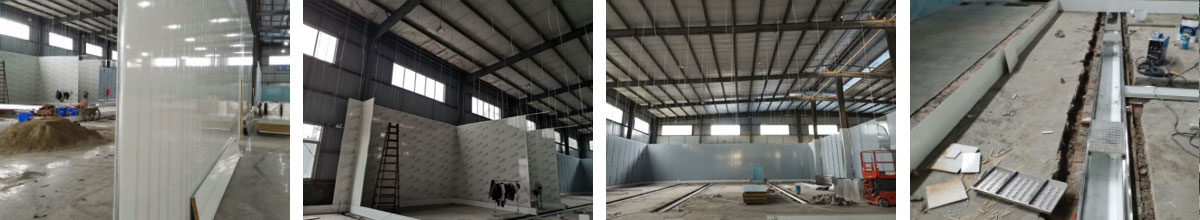

2020-09-21 09:53:33 墙板门洞开洞,圆弧施工打胶
2020-09-21 09:52:37 车间彩钢板施工

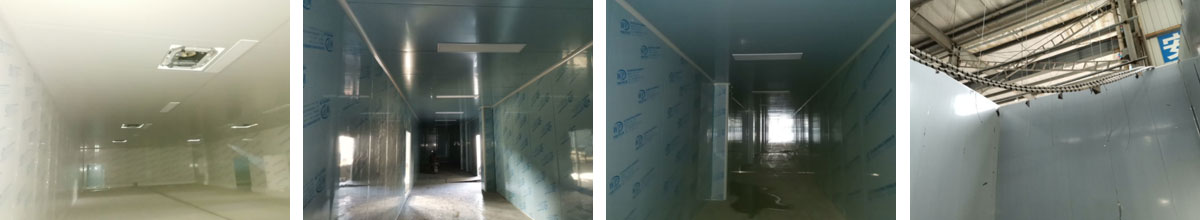

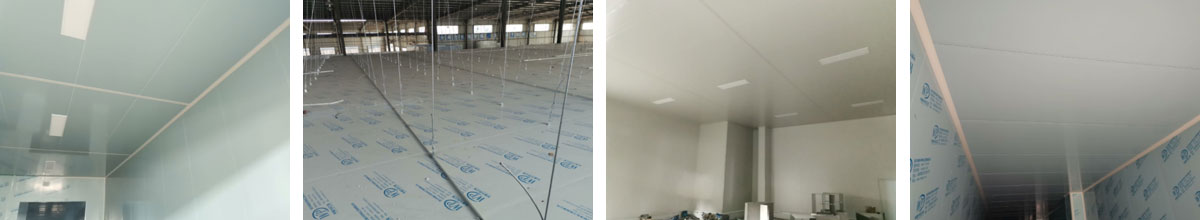

2020-09-18 09:30:47 吊筋安装完成,顶板安装,彩钢墙板安装,水电灯具安装,插座布线

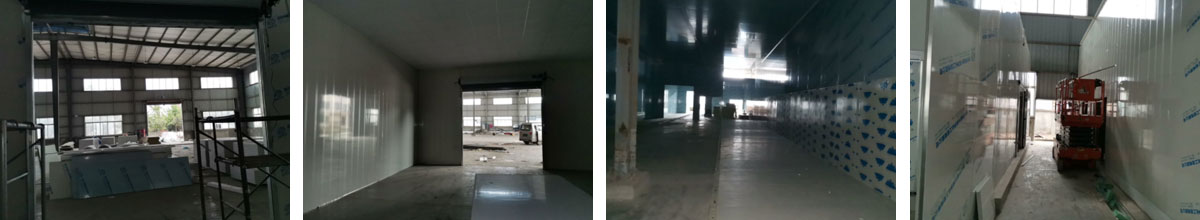

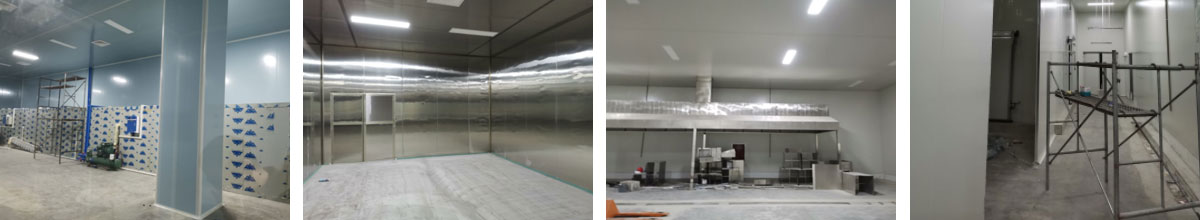

2020-09-12 14:48:34 1、吊筋安装完成70%,顶板安装完成70%; 2、彩钢墙板安装完成95%,门洞开设完成90%,自制门框下料完成100%; 3、地坪打磨第三遍完成100%; 4、水电灯具安装完成90%,插座定位开孔完成100%; 5、彩钢圆弧安装完成70%; 6、原水沟混凝土面层修补完成100%; 7、墙板撕膜打胶完成45%; 8、冷风机主机安装完成100%,风管安装完成15%; 9、场地清理。

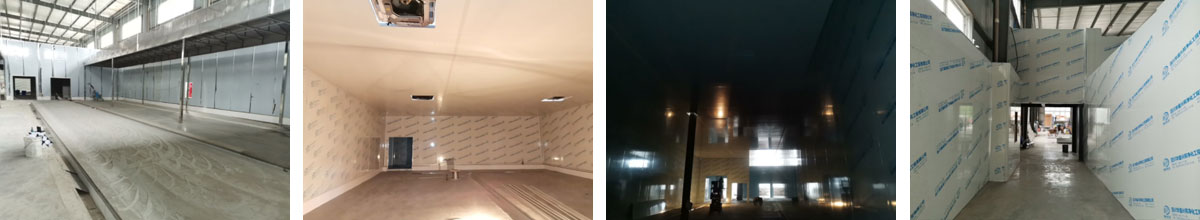

2020-09-10 09:29:36 1、吊筋安装完成70%,顶板安装完成70%; 2、彩钢墙板安装完成95%,门洞开设完成90%,自制门框下料完成100%; 3、地坪打磨第二遍完成100%; 4、水电灯具安装完成70%,插座定位开孔完成70%; 5、彩钢圆弧安装完成50%; 6、原水沟混凝土面层修补完成75%; 7、纱窗安装完成100%; 8、场地清理。
2020-09-10 09:29:07 1、吊筋安装完成70%,顶板安装完成70%; 2、彩钢墙板安装完成95%,门洞开设完成90%,自制门框下料完成100%; 3、地坪打磨第二遍完成100%; 4、水电灯具安装完成70%,插座定位开孔完成70%; 5、彩钢圆弧安装完成50%; 6、原水沟混凝土面层修补完成75%; 7、纱窗安装完成100%; 8、场地清理。

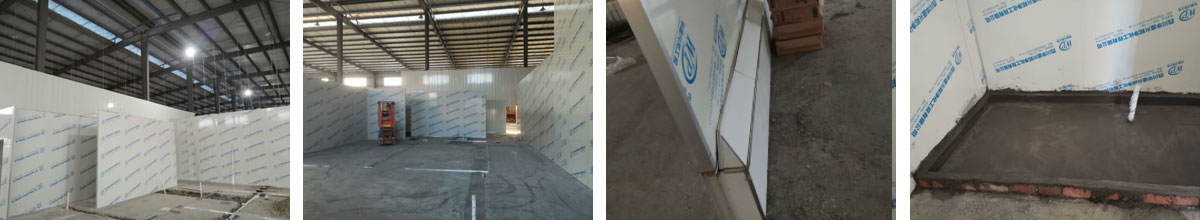

2020-09-07 09:27:25 1、挡水墙斜边贴砖完成100%; 2、吊筋安装完成70%,顶板安装完成70%; 3、彩钢墙板安装完成95%,门洞开设完成90%,自制门框下料完成100%; 4、地坪打磨第一遍完成100%; 5、水电安装完成3%; 6、单墙加固已完成100%; 7、卷帘门安装完成100%; 8、彩钢圆弧安装完成35%; 9、场地清理。
2020-09-03 09:42:09 1、挡水墙斜边贴砖完成95%; 2、吊筋安装完成70%,顶板安装完成70%; 3、彩钢墙板安装完成90%,门洞开设完成90%,自制门框下料完成100%; 4、地坪打磨第一遍完成40%; 5、三防板吊顶完成100%; 6、单墙加固已完成70%; 7、卷帘门加固完成100%; 8、场地清理。
2020-08-29 09:33:04 1、排水沟 新浇混凝土养护; 2、挡水墙斜边贴砖完成85%; 3、吊筋安装完成70%,顶板安装完成70%; 4、彩钢墙板安装完成90%,门洞开设完成80%,自制门框下料完成100%; 5、场地清理。
2020-08-25 11:35:32 吊筋安装完成70%,顶板安装完成20%;彩钢墙板安装完成70%,门洞开设完成70%,自制门框下料完成50%; 场地清理。

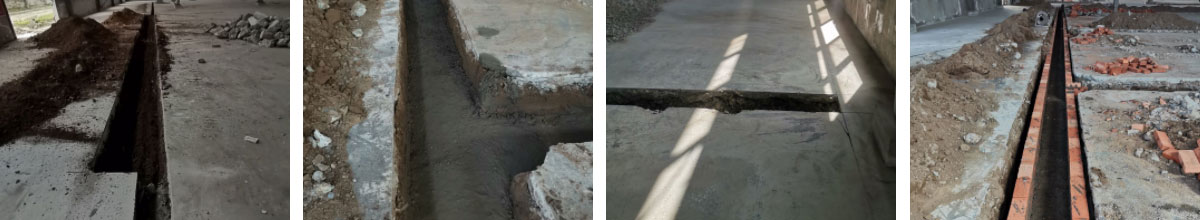

2020-08-25 11:34:39 1、排水沟混凝土浇筑施工完成,原沟槽混凝土恢复; 2、新浇混凝土养护; 3、排水沟不锈钢折边件安装完成,混凝土恢复完成20%;
2020-08-17 09:32:54 1、排水沟贴砖完成100%; 2、排水沟不锈钢折边件安装完成100%,混凝土恢复完成20%; 3、吊筋安装完成70%; 4、彩钢墙板安装完成50%,门洞开设完成50%; 5、场地清理。
2020-08-14 17:26:23 1、排水沟贴砖完成80%; 2、钢构平台主体完成100%,栏杆安装完成100%,雨棚整改完成; 3、不锈钢折件安装完成15%; 4、吊筋安装完成70%; 5、彩钢墙板安装完成20%; 6、外墙门洞开设完成100%; 7、场地清理。
2020-07-28 17:20:10 1、排水沟垫层养护; 2、排水沟砌筑完成40%; 3、场地清理
2020-07-22 10:30:32 厂房施工进场,车间开始放线
