谢幺记食品厂房装修-成都谢幺记食品有限公司

浏览:30 发表时间:2020-09-25 15:38:20

成都谢幺记食品有限公司

开工日期:2020-09-12

谢幺记食品厂房装修,车间装修面积2240平方米,主要产品:毛肚

工程进度

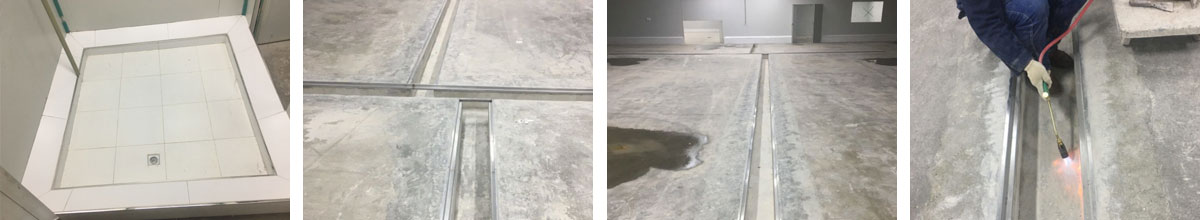

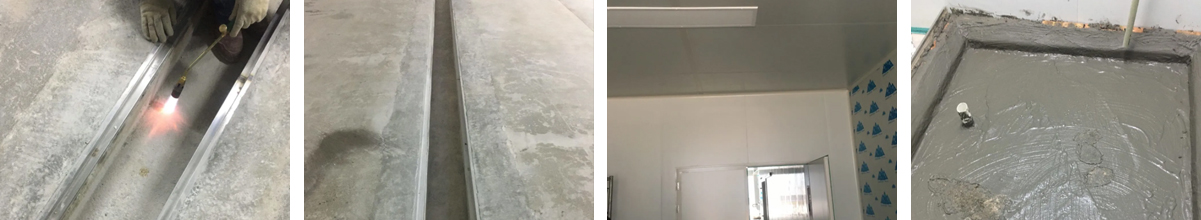

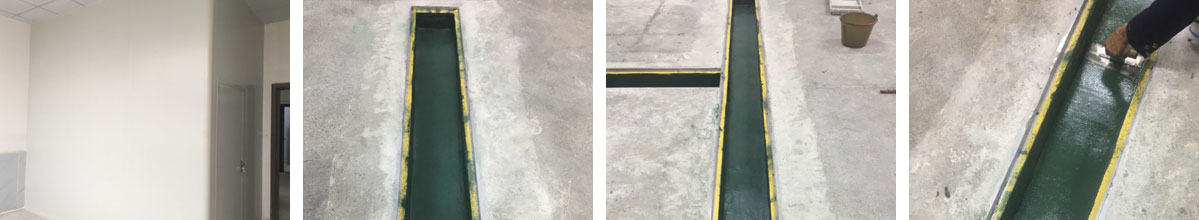

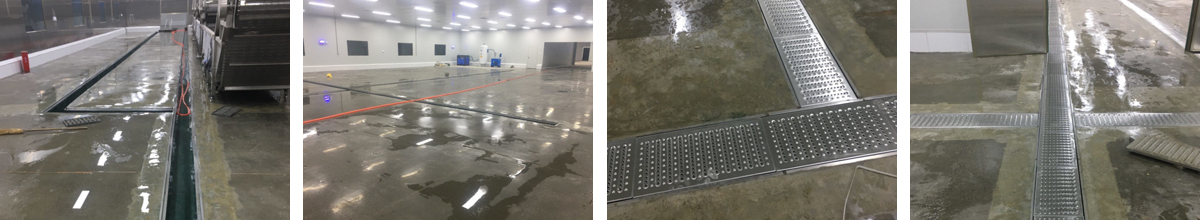

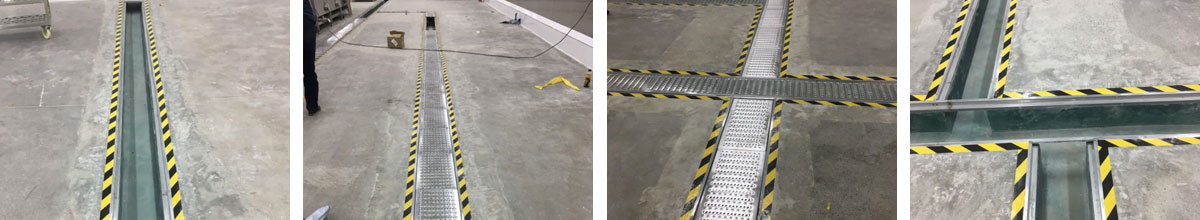

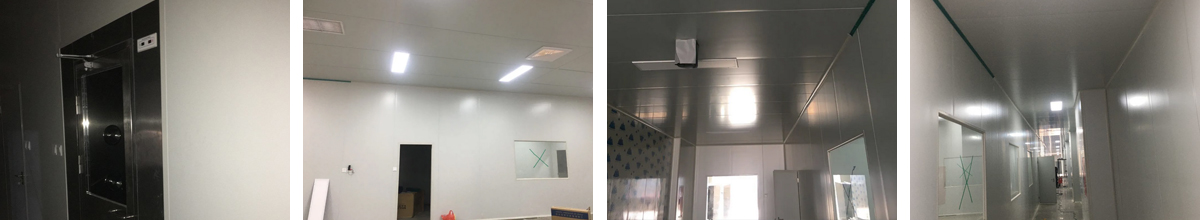

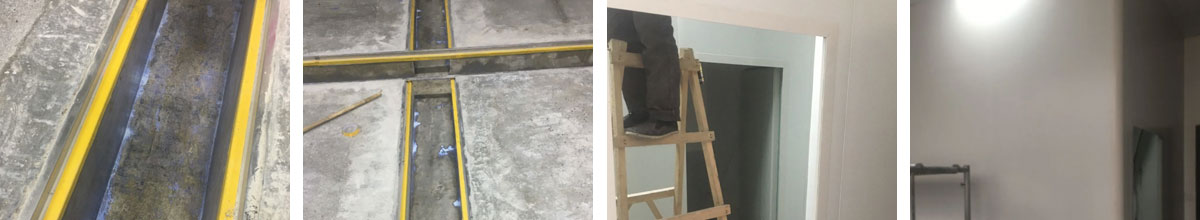

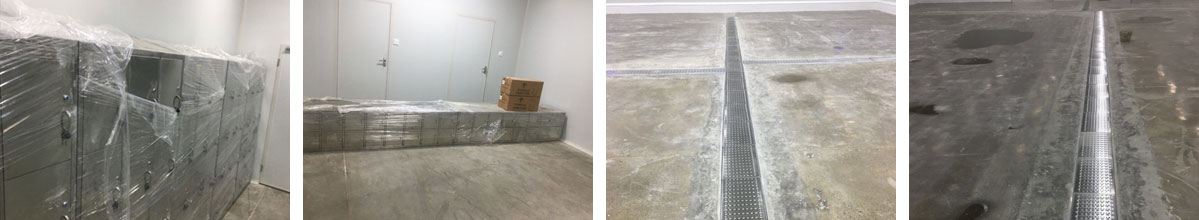

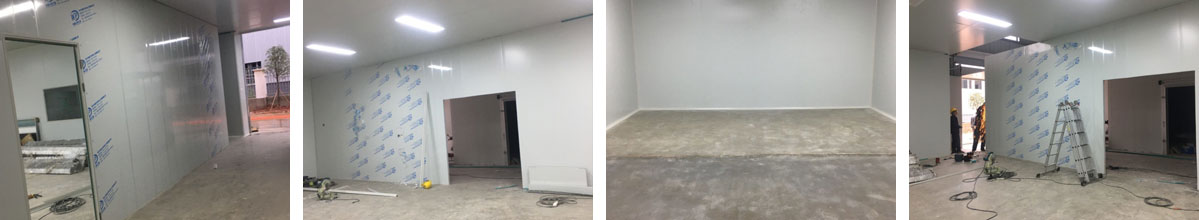

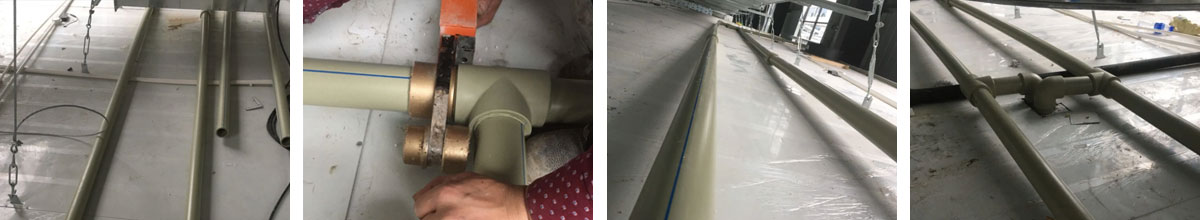

2020-10-26     彩钢顶板除预留外完成100%门、窗、各完成100%地坪固化处理,完成100%,排水沟环氧完成30%圆狐及底座同时完成95水,电、完成90%

2020-10-25     彩钢顶板除预留外完成100%门、窗、各完成100%地坪固化处理,完成100%,排水沟环氧完成20圆狐及底座同时完成85%水,电、完成90%

2020-10-24     彩钢顶板除预留外完成100%门、窗、各完成100%地坪固化处理,完成100%,排水沟环氧完成15% 圆狐及底座同时完成85%水,电、完成90%

2020-10-23     彩钢顶板除预留外完成100%门、窗、各完成100%地坪固化处理,完成100%,排水沟环氧完成10%圆狐及底座同时完成85%水,电、完成90%

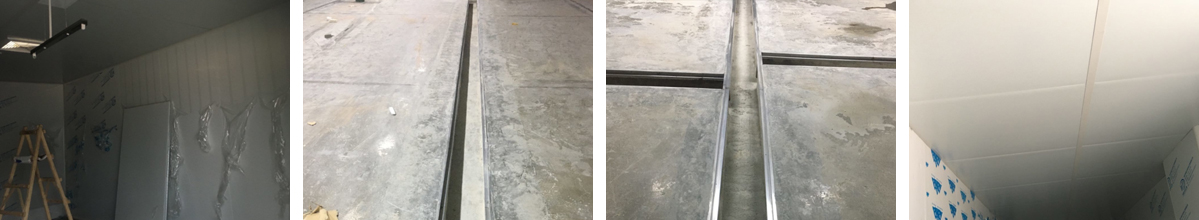

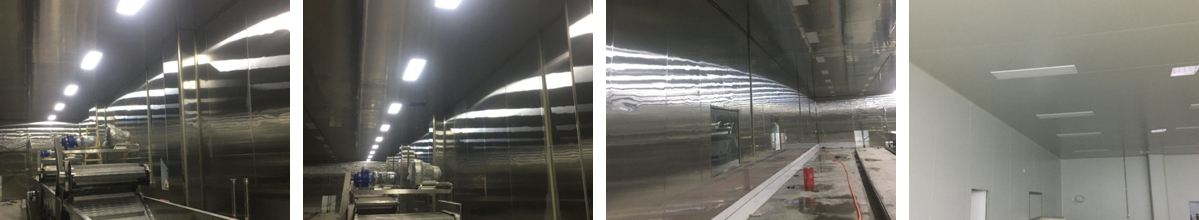

2020-10-22     彩钢顶板除预留外完成90%,门、窗、各完成100%,地坪固化处理,完成100%,排水沟环氧完成5%,圆狐及底座同时完成75%,水,电、完成95

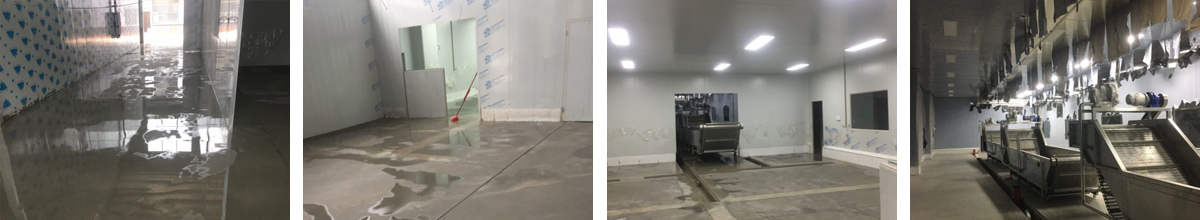

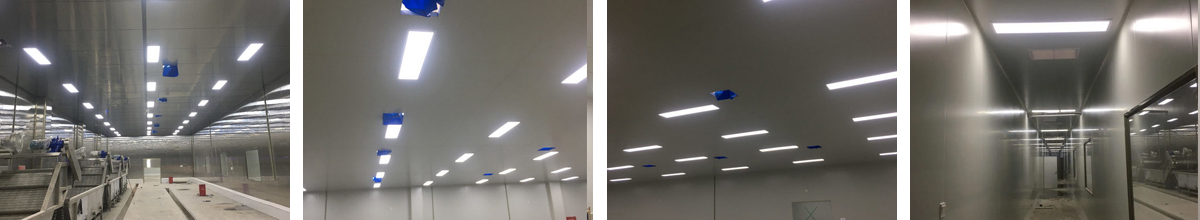

2020-10-20     彩钢顶板除预留外完成100%门、窗、各完成100% 地坪固化处理完成90%圆狐及底座同时完成75%。水,电、完成90%

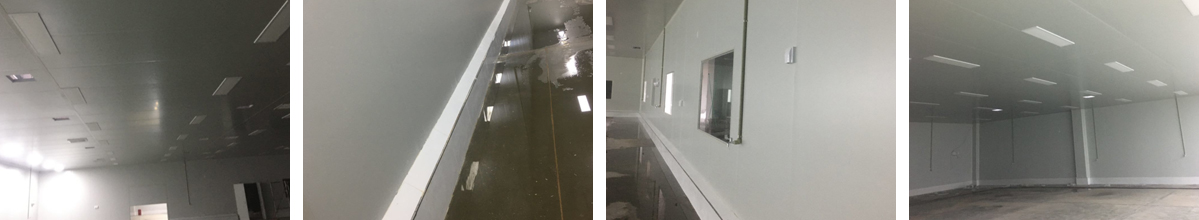

2020-10-18     彩钢顶板除预留外完成95%门、窗、各完成95地坪固化处理,完成80%圆狐及底座同时完成65%水,电、完成75%

2020-10-16     彩钢顶板除预留外完成95%门、窗、各完成95地坪固化处理,完成80%圆狐及底座同时完成65%水,电、完成75%

2020-10-16     彩钢顶板除预留外完成90%,门、窗、各完成90%地坪固化处理,完成80%圆狐及底座同时完成65%电、完成70%

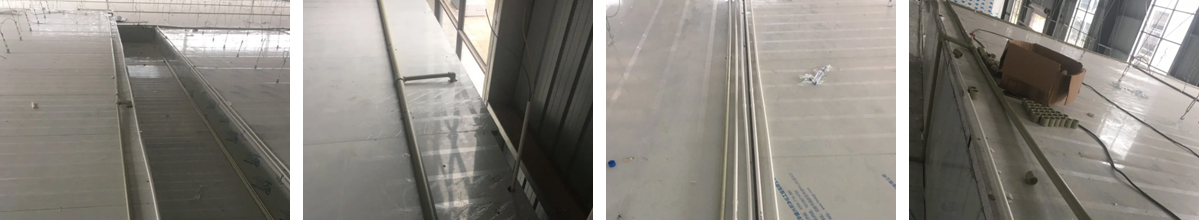

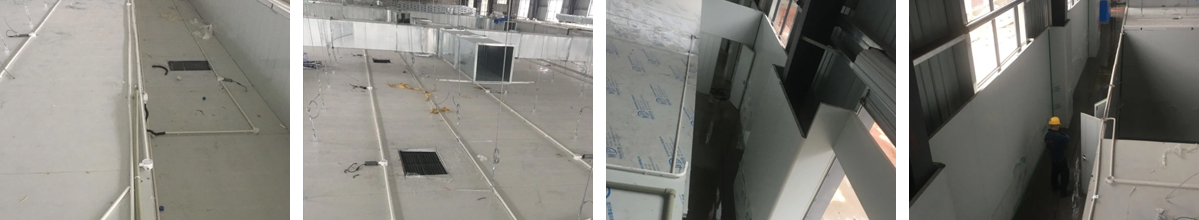

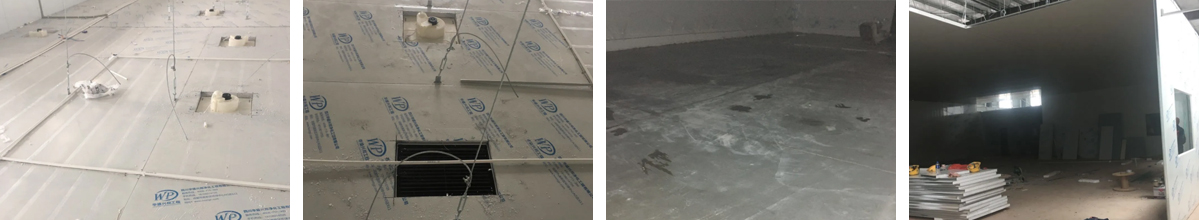

2020-10-14     固化地坪完成80%,水电除增项外完成75%

2020-10-13     固化地坪

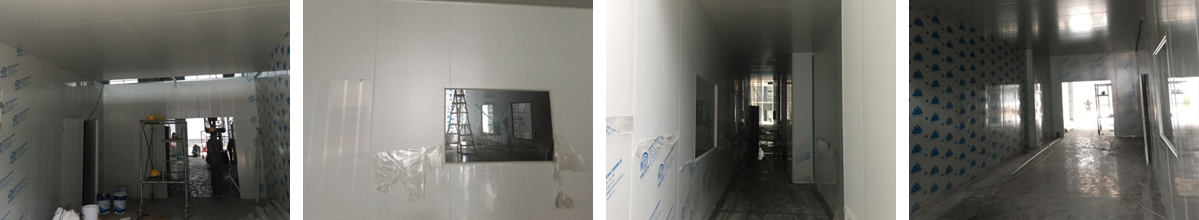

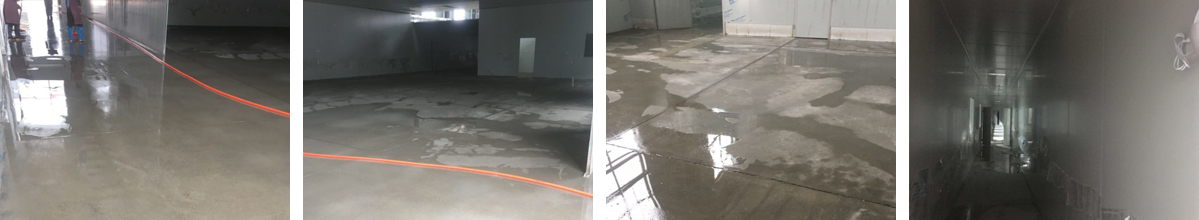

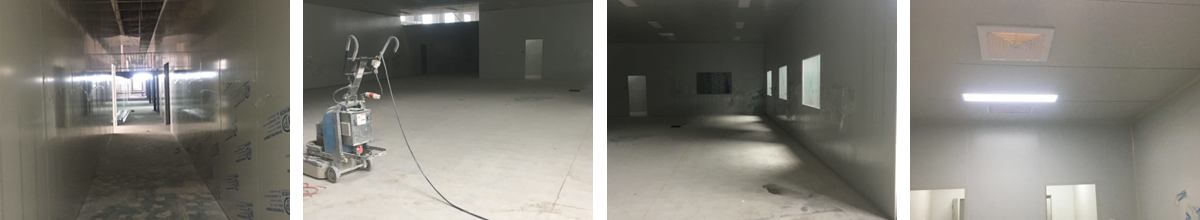

2020-10-12     固化地坪处理完成75%,水电完成70

2020-10-10     固化地坪完成60%,水、电完成65%

2020-10-03     彩钢顶板除预留外完成95%门、窗、各完成70%,地坪固化处理,完成50%圆狐及底座同时完成70%,电、完成60%

2020-10-02     水电完成60%,彩钢顶板完成85%

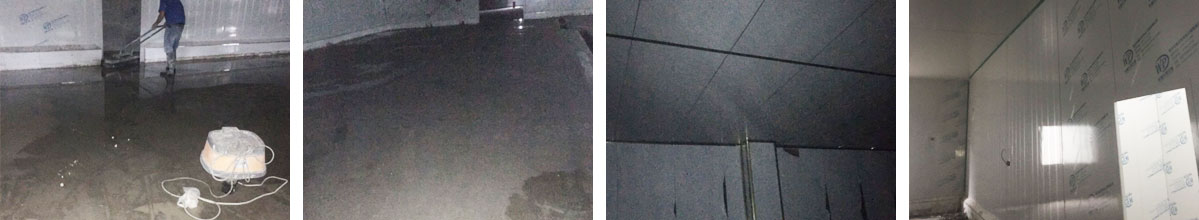

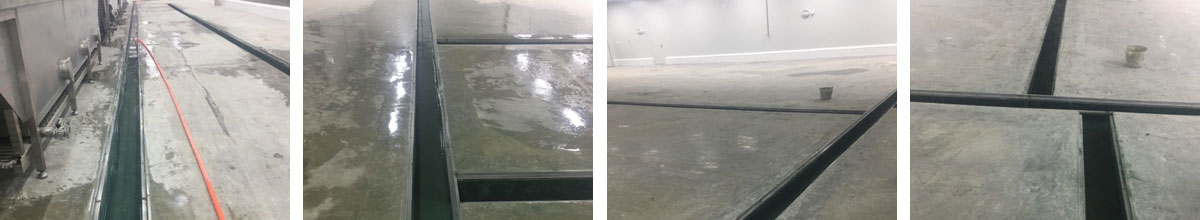

2020-09-28     固化地坪完成30%,水电施工,圆弧施工

2020-09-26     地面固化初磨,彩钢顶板安装

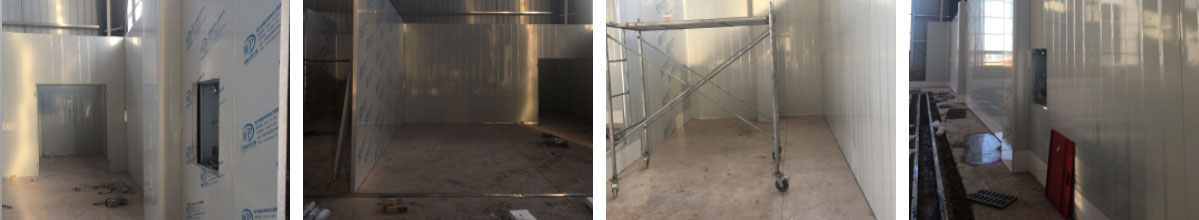

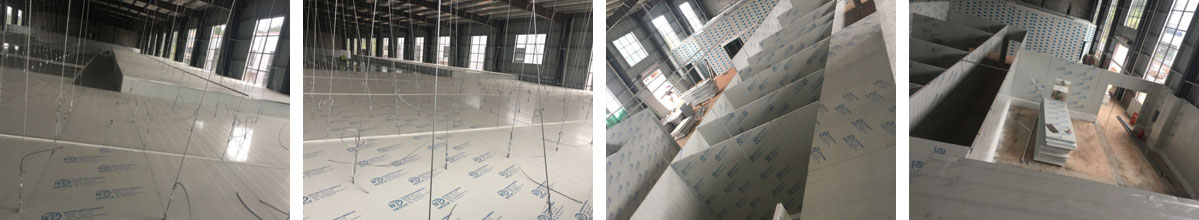

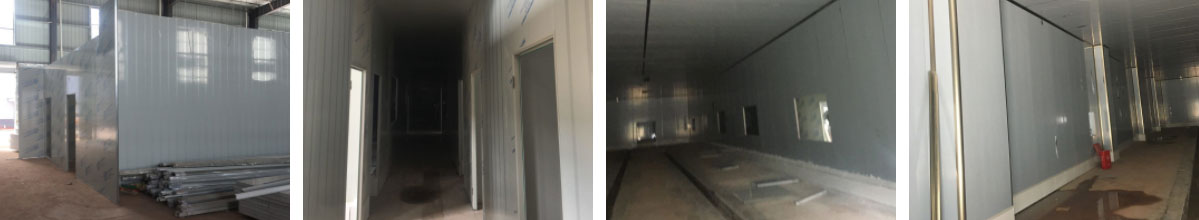

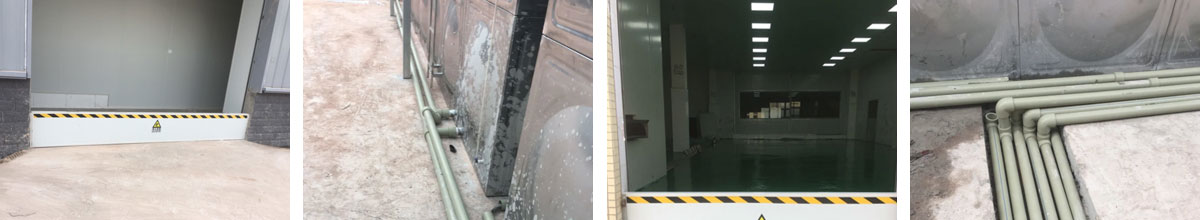

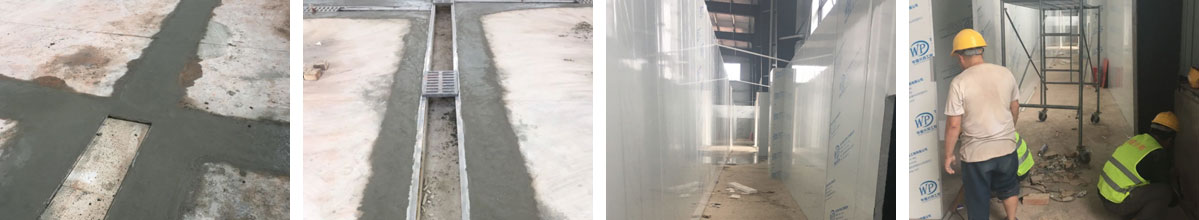

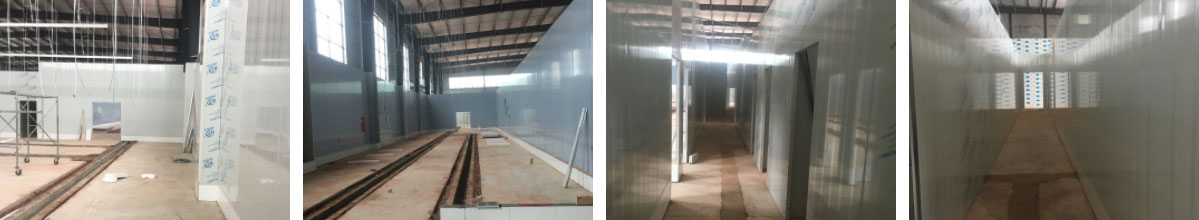

2020-09-25     墙板除预留预取施工,彩钢顶板施工,挡水墙施工,排水沟施工

2020-09-22     车间隔断施工,顶板安装

2020-09-20     排水沟施工,车间墙板隔断施工

2020-09-16     车间墙板施工,顶板施工

2020-09-25     车间隔断施工,门洞施工

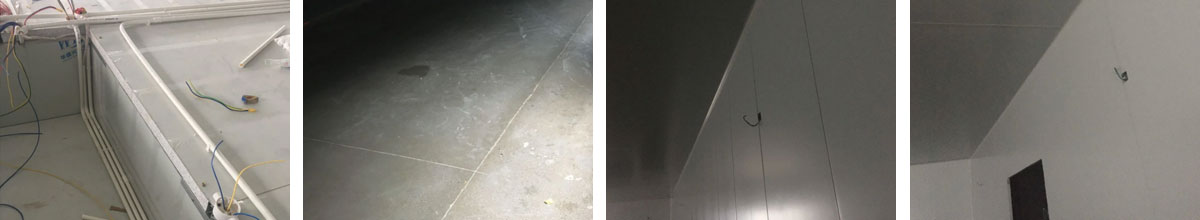

2020-09-25    车间隔断施工

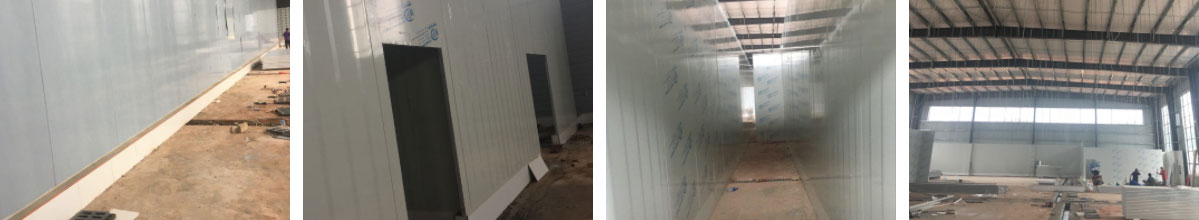

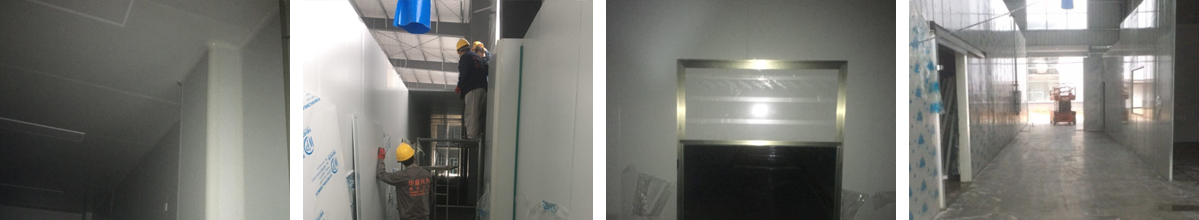

图片展示

首页      |      园区规划      |     规划设计     |     项目动态      |      客户案例      |     资讯中心      |      关于我们

181-0821-4725(成都) 182-7509-1690(贵阳)

189-8085-3815(重庆) 180-8014-5745(西安)

地址:成都市高新区环球中心E5-1701-1703-1704号

电子邮箱: 3087766530@qq.com

友情连接:  四川华盛兴邦净化工程有限公司  四川省华盛兴邦生态农业科技有限责任公司   成都华盛兴邦企业咨询管理有限公司  天天厂房网

四川省华盛兴邦工程设计有限公司  版权所有

 备案号: 蜀ICP备19026116号
