膳舍食品装修项目-成都膳舍食品有限公司

作者:四川省华盛兴邦工程设计有限公司 浏览: 发表时间:2020-09-25 13:37:26

成都膳舍食品有限公司

开工时间:2020-09-24

华盛兴邦承接成都膳舍食品有限公司厂房设计,厂房装修工程,经营范围:食品、调味料;销售:食用香精、香料、食品添加剂等。

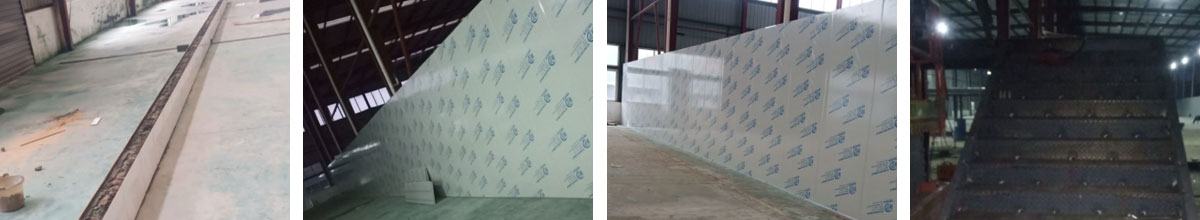

工程进度

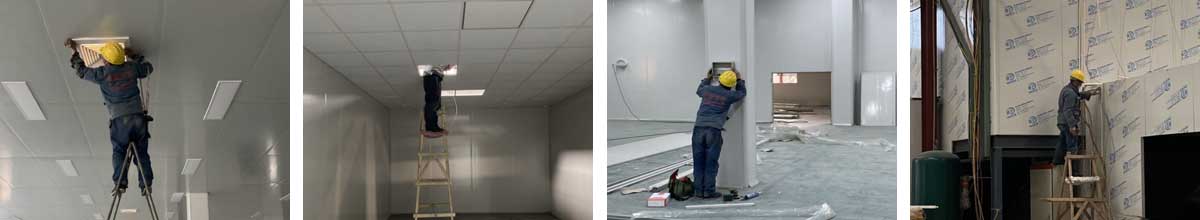

2021-01-24

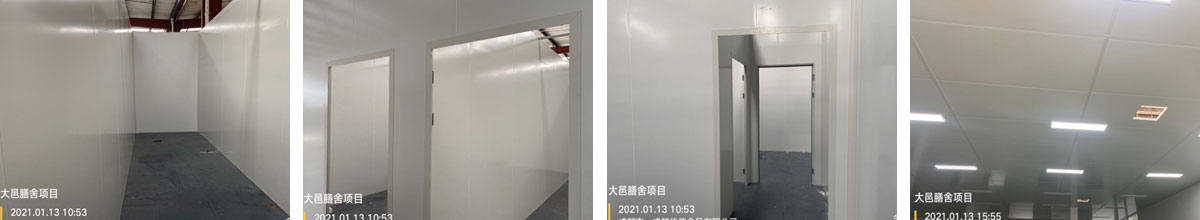

2021-01-13

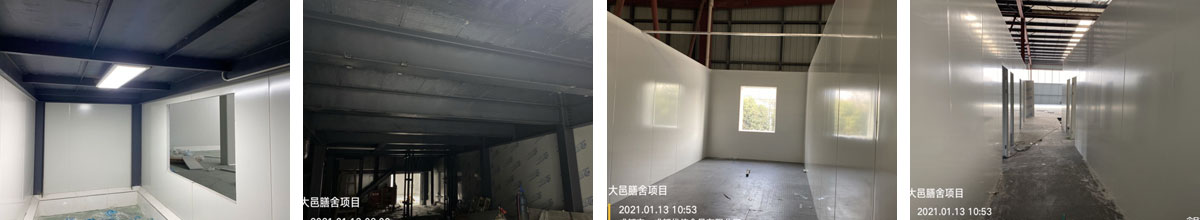

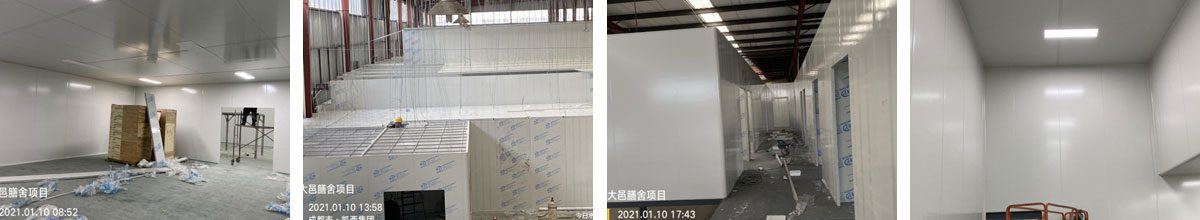

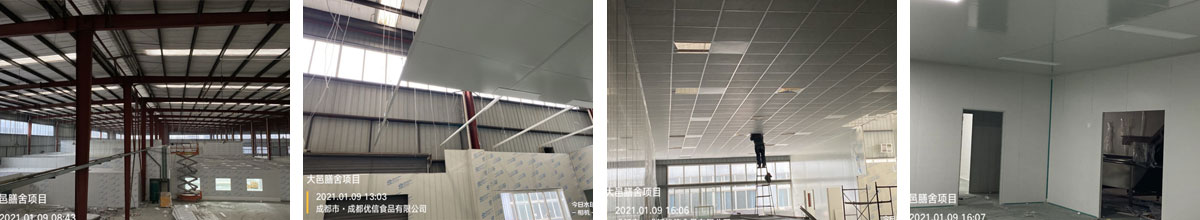

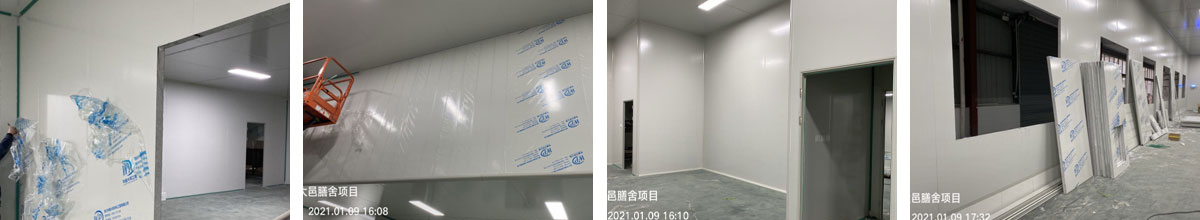

2021-01-11

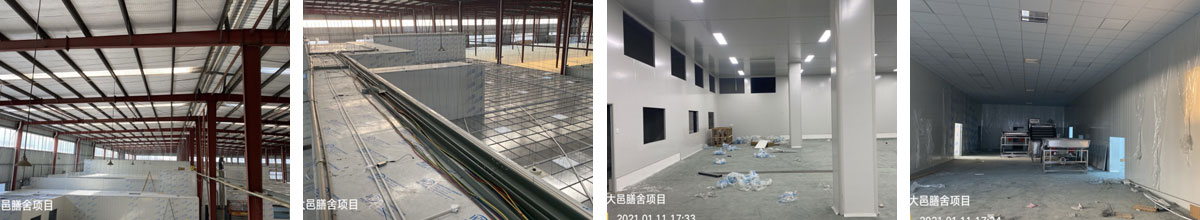

2021-01-10




2021-01-09

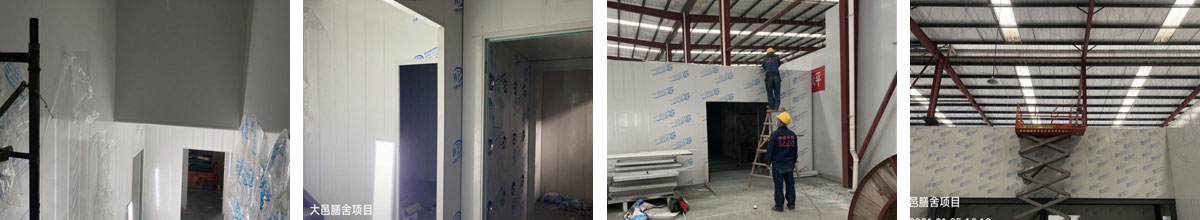

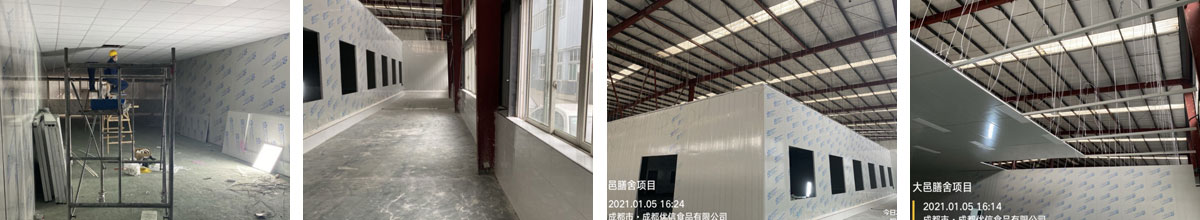

2021-01-05

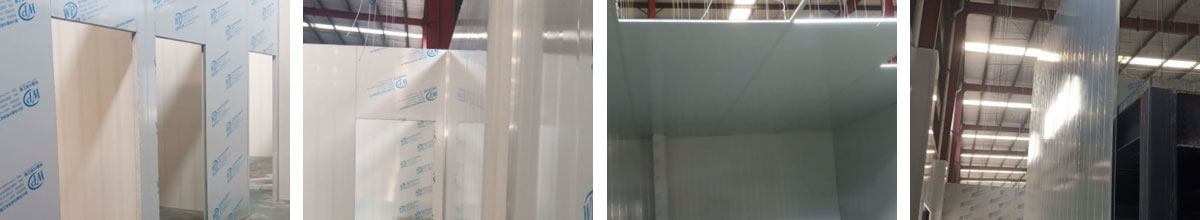

2020-12-25     地面斜坡完成20%,新开门洞




2020-12-24     彩钢墙板完成80%,顶板完成15%,钢结构完成100%




2020-12-22     彩钢墙板完成40%,钢丝绳完成100%,固化地坪完成60%,钢结构刷第二次面漆

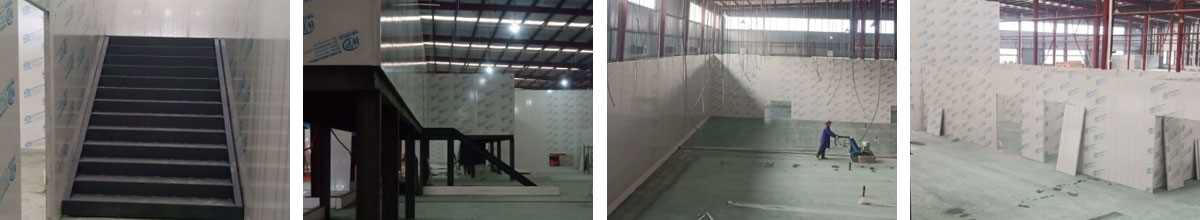

2020-12-09     挡水墙贴砖完成90%,花纹钢板、楼梯板到场,楼梯踏步开始焊接,彩钢墙板立板完成5%

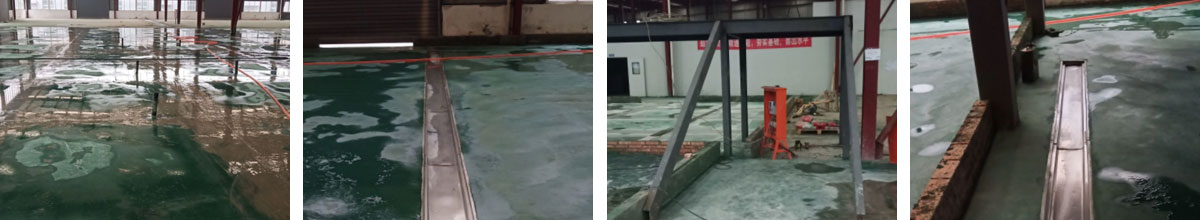

2020-12-02     收缩缝切割完成,不锈钢排水沟清洗完成,地面养护

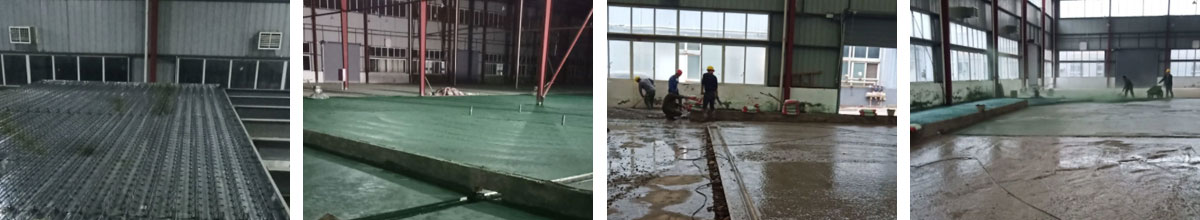

2020-11-27     混凝土浇筑完成60%,罐区楼层板铺设完成

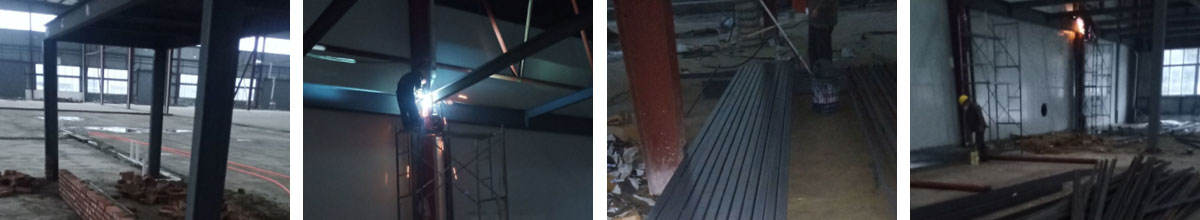

2020-11-05     办公区钢梁加焊,铺设花纹钢板材料到场除锈刷防锈漆,原有钢柱圆管加固,挡水墙砌筑

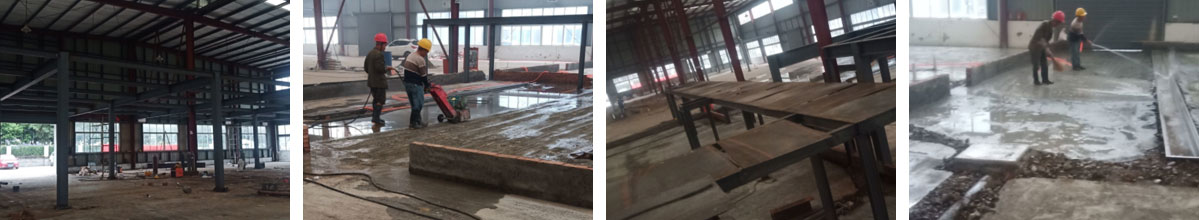

2020-11-02     办公区吊装完成,地面抓毛完成,参观通道铺设花纹板完成30%,冲洗地面

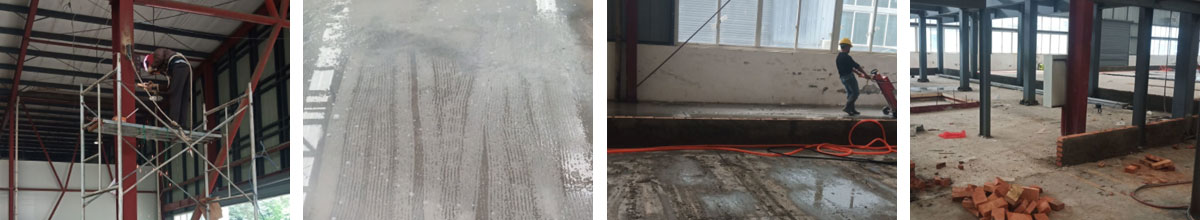

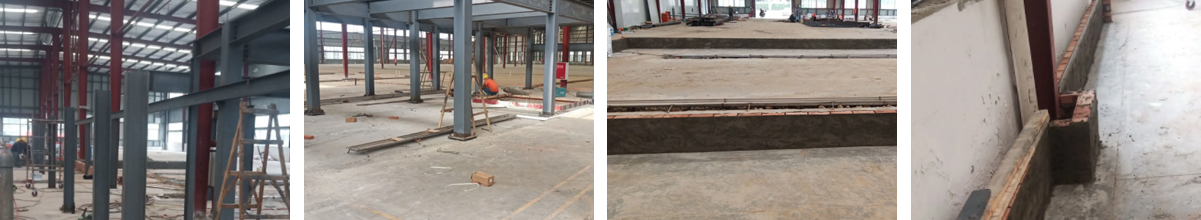

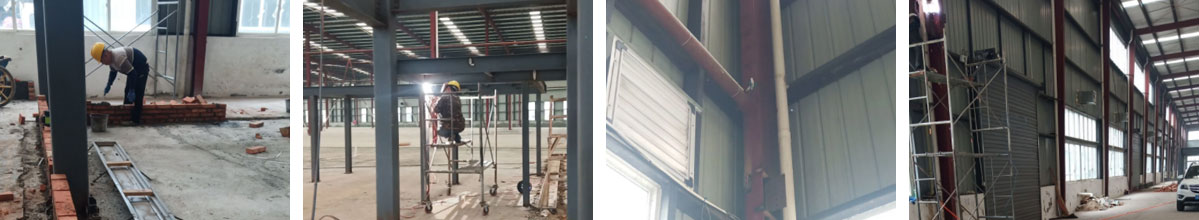

2020-10-28     办公区钢梁、钢柱制作完成80%,钢梁连接板焊接完成80%,挡水墙砌筑完成80%,地面抓毛完成50%

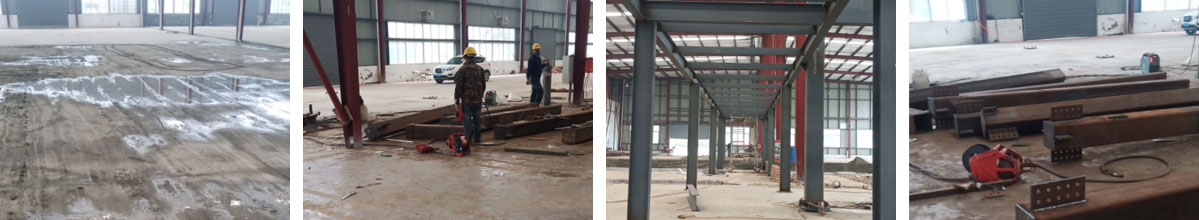

2020-10-27     参观通道加焊,办公区原有钢柱焊接连接板,挡水墙砌筑




2020-10-26     钢平台完成80%,参观通道完成40%,挡水墙完成50%




2020-10-23     钢平台完成80%,参观通道完成40%,挡水墙完成50%

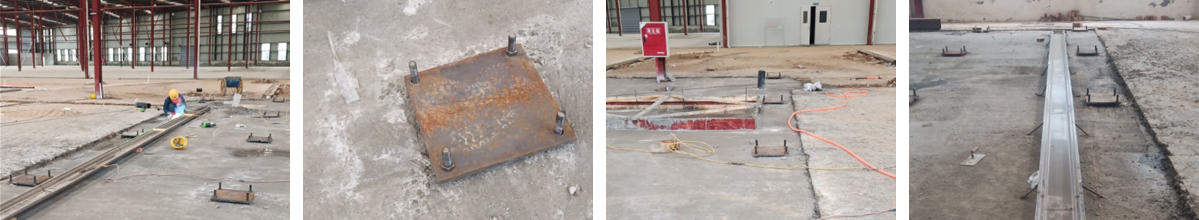

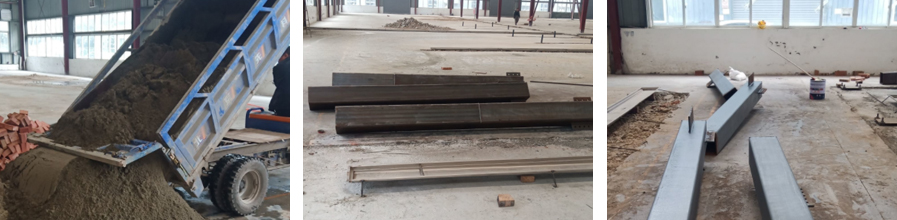

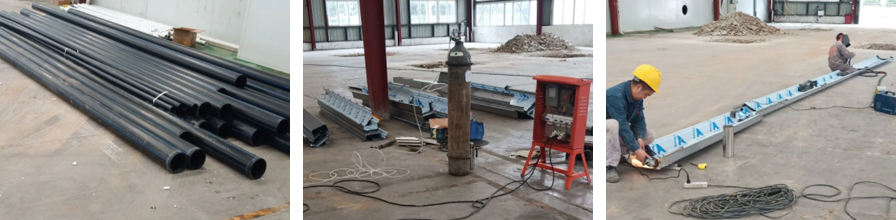

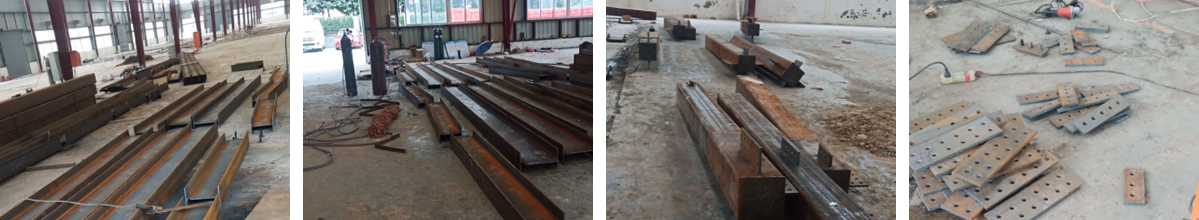

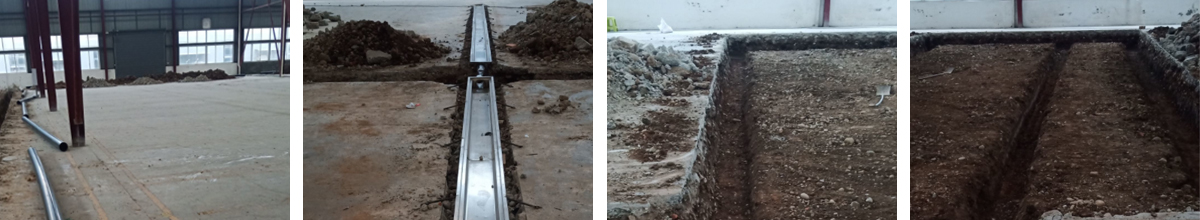

2020-10-19     不锈钢排水沟安装完成,钢柱、钢梁制作,钢梁、钢柱制作完成60%





2020-10-18     平台基础上安装不锈钢排水沟,钢结构柱脚板安装,钢梁、钢柱加工

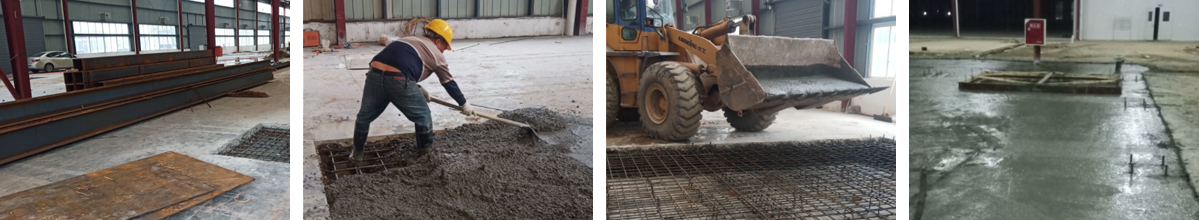

2020-10-16     钢结构材料进场,开始制作,平台基础混泥土浇筑

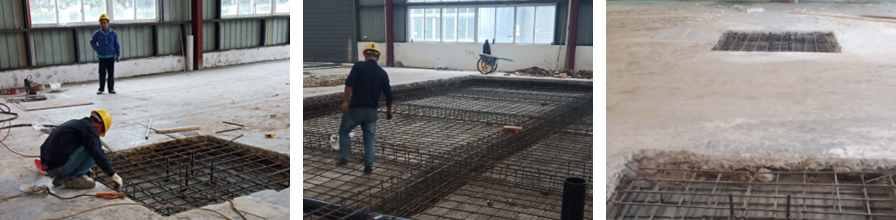

2020-10-14     预埋螺栓完成40%,筏板基础钢筋完成80%

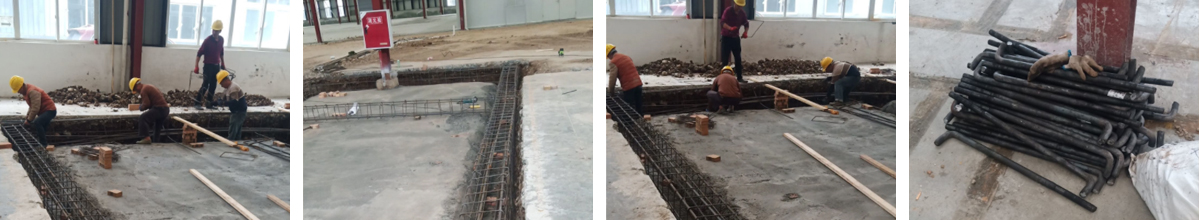

2020-10-13     预埋螺栓到现场,明天开始焊接预埋螺栓,筏板钢筋完成60%

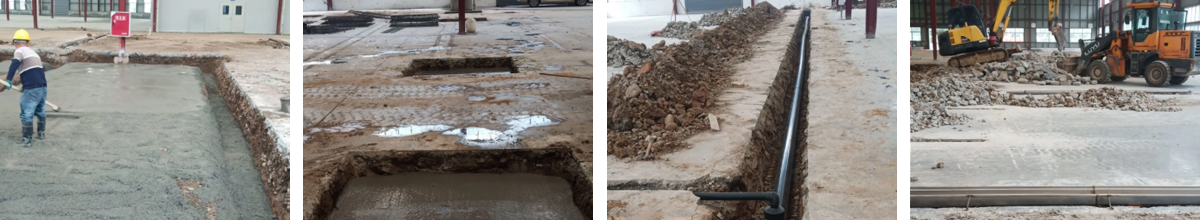

2020-10-12     建渣转运,PE管完成60%,办公室区域基坑垫层完成,油管区垫层完成




2020-10-10     不锈钢排水沟安装完成90%,刚平台梁基础开挖完成,PE管开始焊接

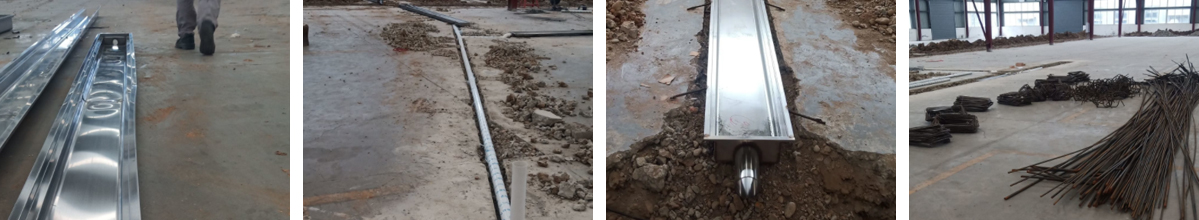

2020-10-08     不锈钢排水沟完成70%,钢筋到现场




2020-10-02     不锈钢排水沟开始焊接,PE管材到场




2020-09-27     排水沟切缝完成,钢结构完成70%

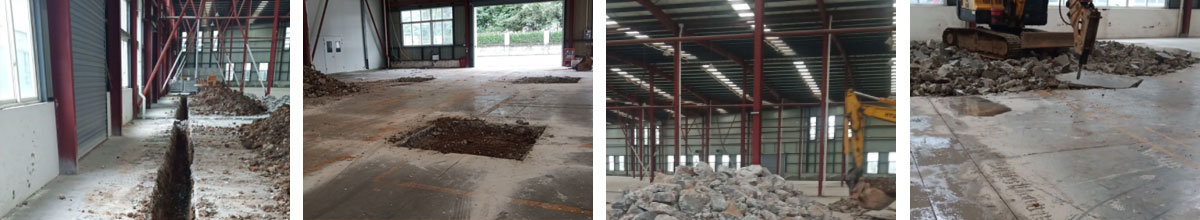

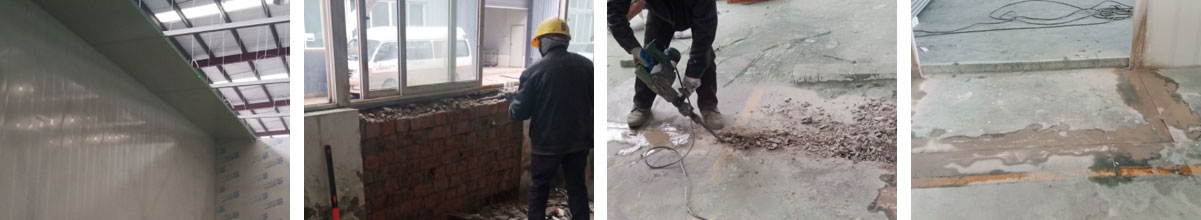

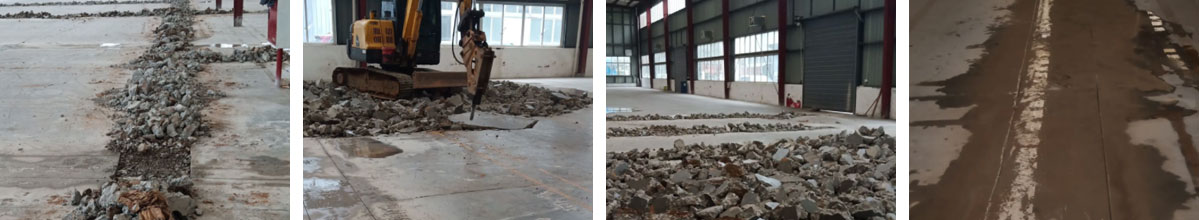

2020-09-24     排水沟切缝完成70%,破碎完成70%




文章推荐
图片展示

首页      |      园区规划      |     厂房设计     |     项目动态      |      客户案例      |     资讯中心      |      关于我们

电话:181-0821-4725      173-4582-7050

座机:028-62038167

地址:成都市高新区环球中心E5-1701-1703-1704号

邮箱:hxzx028@126.com

友情连接: 四川华盛兴邦净化工程有限公司  四川省华盛兴邦生态农业科技有限责任公司   成都华盛兴邦企业咨询管理有限公司  天天厂房网



四川省华盛兴邦工程设计有限公司  版权所有

 备案号: 蜀ICP备19026116号-1



添加微信好友,详细了解产品
使用企业微信
“扫一扫”加入群聊
复制成功
添加微信好友,详细了解产品
我知道了
