餐饮厂房装修进度-成都士达屋餐饮管理有限公司

作者:四川省华盛兴邦工程设计有限公司 浏览: 发表时间:2020-09-25 10:36:59

成都士达屋餐饮管理有限公司

开工日期:2020-09-15

华盛兴邦承接成都士达屋餐饮管理有限公司厂房设计,厂房装修工程,车间装修面积2250平方米,主要产品:餐饮,鱼类产品

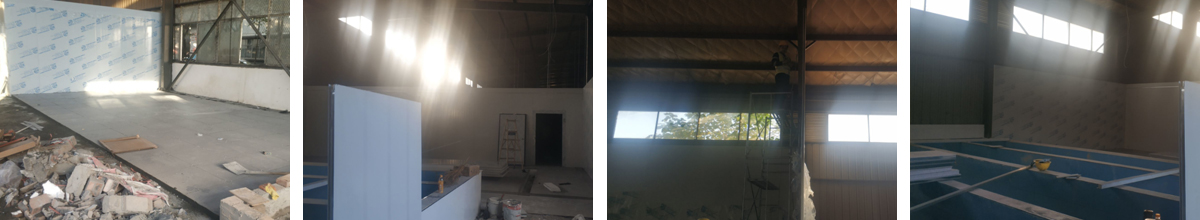

工程进度

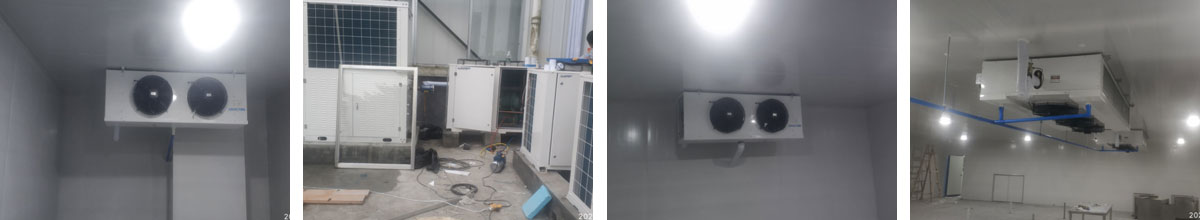

2020-11-17    空调通风设备安装调试

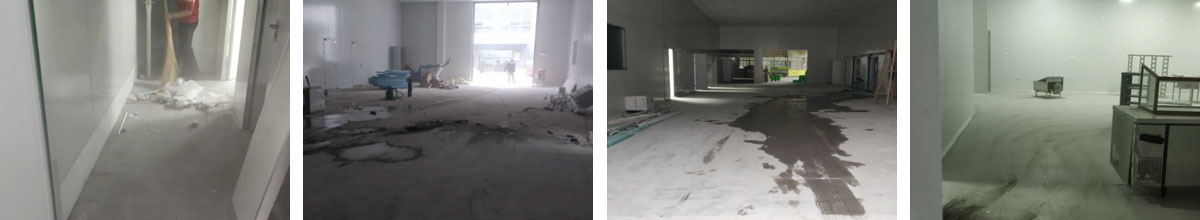

2020-11-15    车间卫生打扫

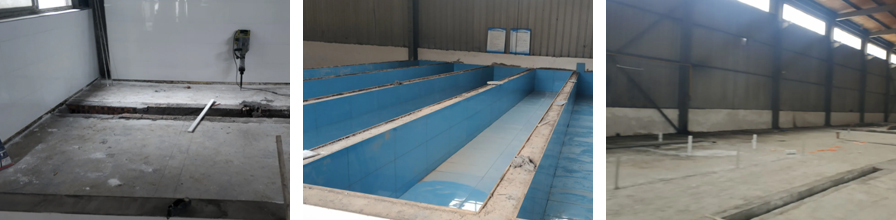

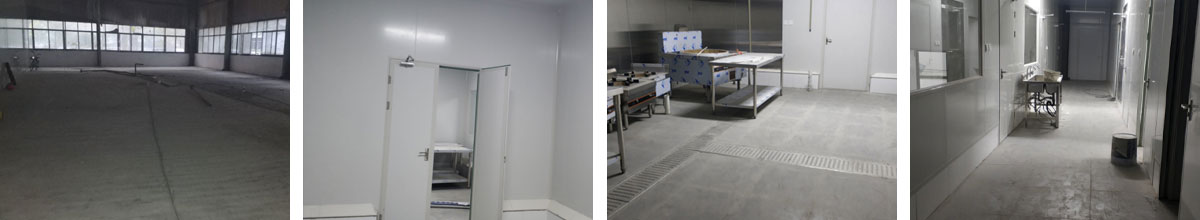

2020-11-11    1.地面打磨完成分拣区域和后勤库房。 2.彩钢组收边收口    3.冻库内机组安装完成




2020-11-08    1.地面打磨完成分拣区域和后勤库房。 2.彩钢组收边收口,安装门完成百分之八十。 3.照明插座布线安装完成百分之八十五。 4.冻库内机组安装完成。 5.卷帘门安装完成

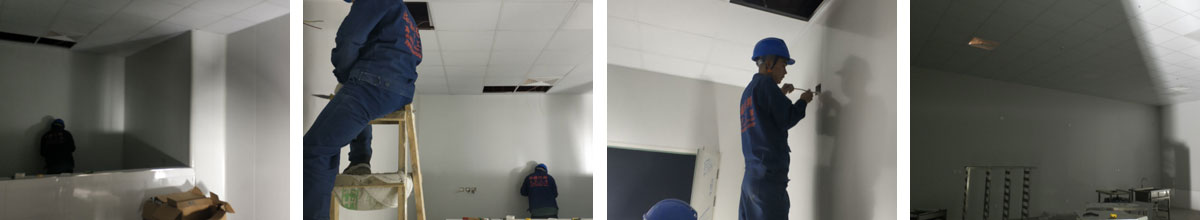

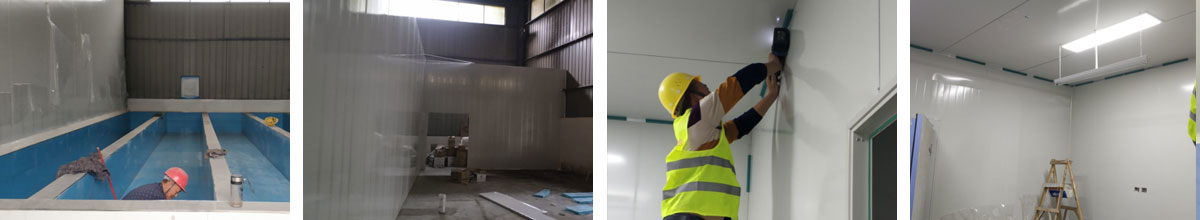

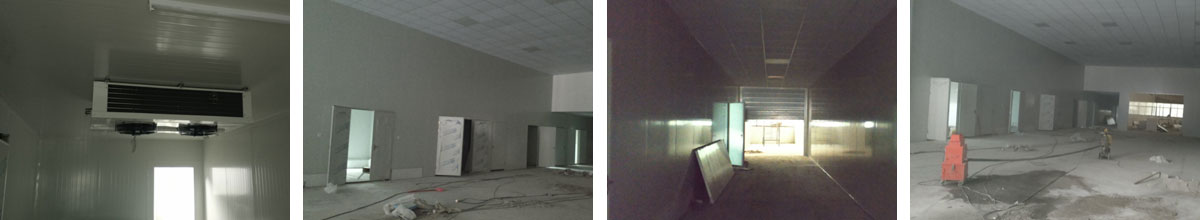

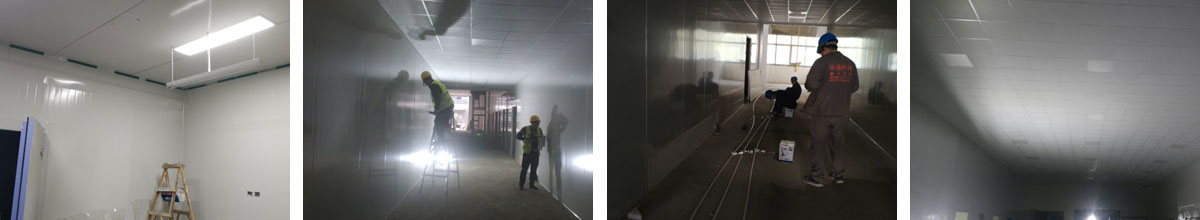

2020-11-06    1.所有吊顶施工完成。 2.圆弧收边收口完成百分之九十。 3.照明插座布线施工完成百分之八十。 4.冻库变更门安装完成

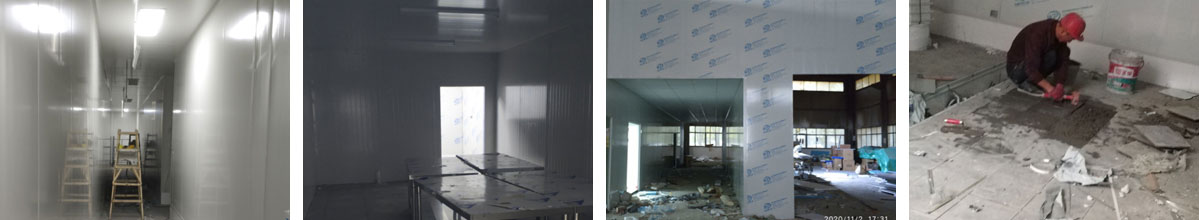

2020-11-04    1.吊顶施工完成百分之九十。 2.照明插座布线完成百分之七十。 3.挡水墙斜面贴砖完成




2020-11-02    1. 室外墙面新增贴砖完成百分之五十。 2.灯具安装完成百分之七十。 3.吊顶区域完成百分之七十。 4.圆弧收边收口完成百分之三十

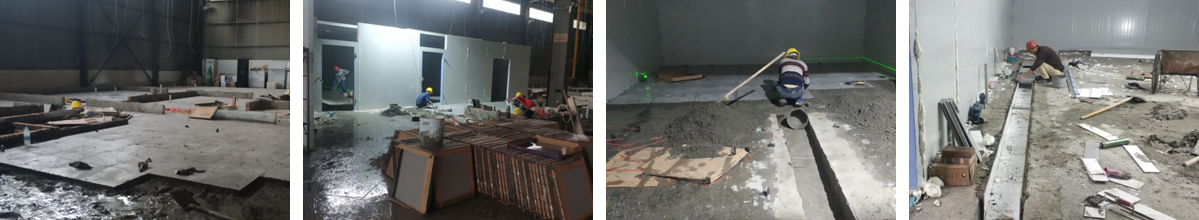

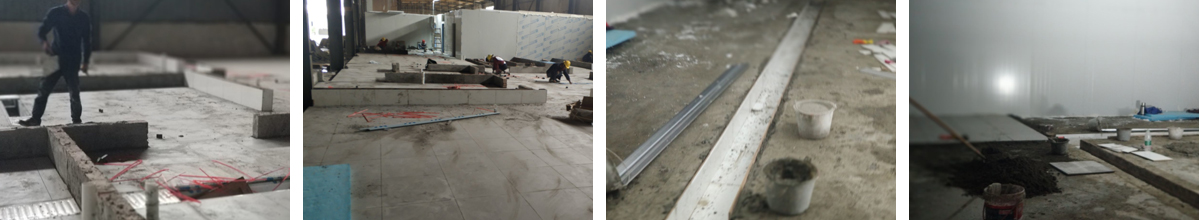

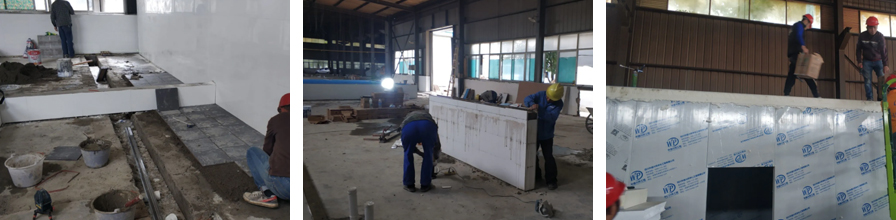

2020-10-27    1.彩钢板施工,2挡水墙施工

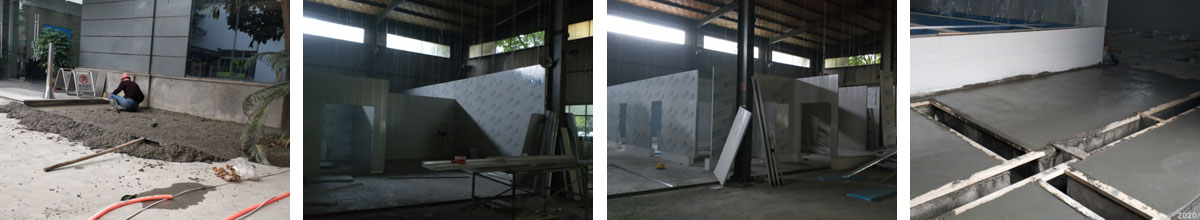

2020-10-23    1.加工区域墙板安装完成百分之七十,加固。 2.新增周转清洗间墙面贴砖完成。 3.厂区前新增贴砖面乳胶漆清除完成百分之七十

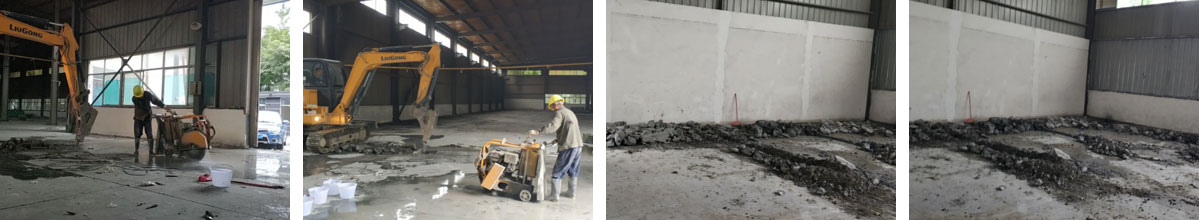

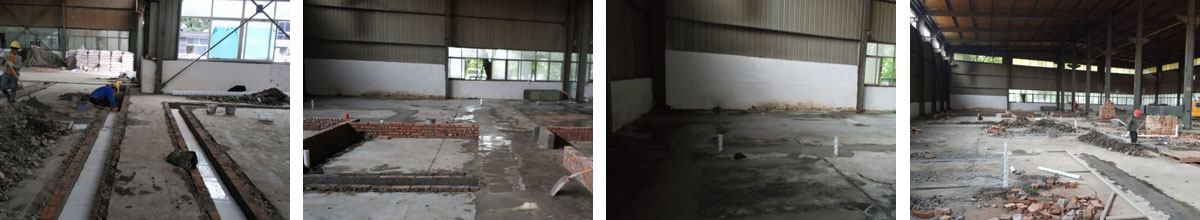

2020-10-21    彩钢板施工




2020-10-19    彩钢板施工

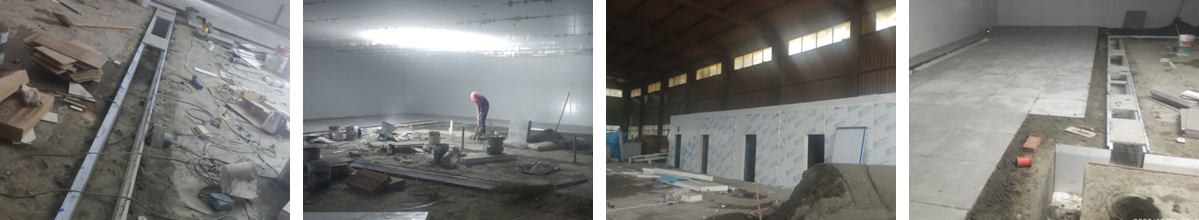

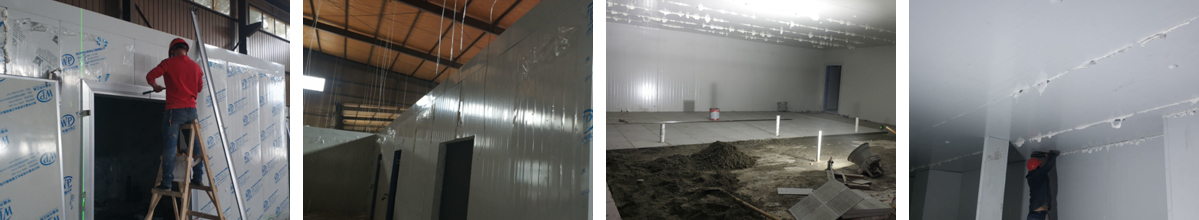

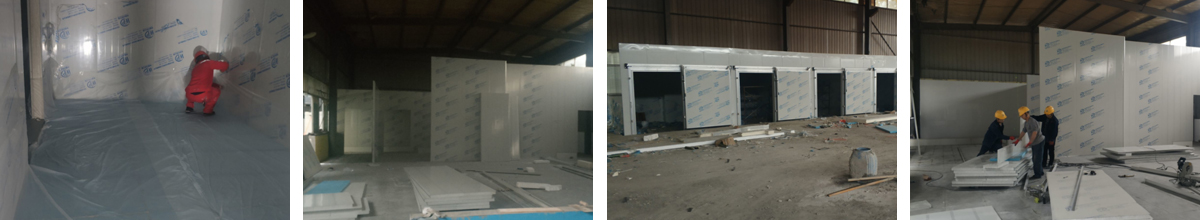

2020-10-16    1.冻库收边收口完成百分之七十。 2、冻库门安装完成百分之65 3、生产车间地面铺装完成百分之七十。 4、生产车间排水沟贴砖完成




2020-10-15     1.加工区域挡水墙贴砖。 2.生产车间贴砖   3.彩钢板施工   4.排水沟施工




2020-10-14      1.加工区域挡水墙贴砖完成百分之八十。 2.生产车间贴砖完成百分之二十五 3.冻库加固完成百分之四十

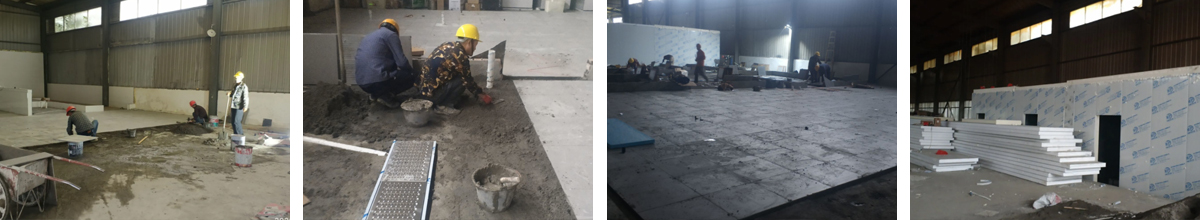

2020-10-12      1.多功能区域地面铺装施工完成百分之五十五。 2.所有冻库墙板安装完成百分之五十





2020-10-06      1.300*300地面瓷砖铺贴完成百分之八十。 2.冻库墙板安装施工完成百分之5

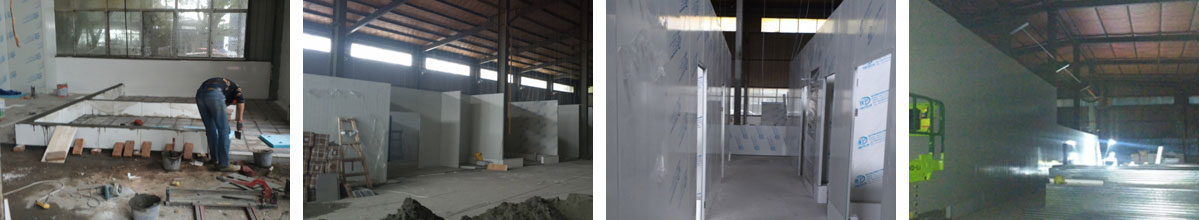

2020-10-03      新增水沟开挖,水池贴砖

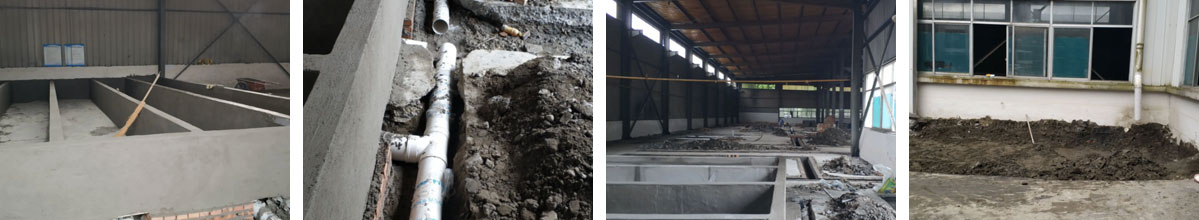

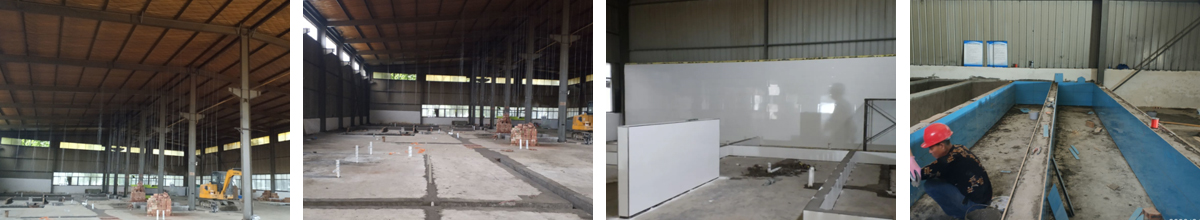

2020-09-29      吊顶吊筋施工,墙体、水池贴砖




2020-09-27      车间排水沟安装,挡水墙施工




2020-09-25      车间排水沟安装,挡水墙施工




2020-09-24      排水沟施工,排水砌筑,完成冻库基础清底工作

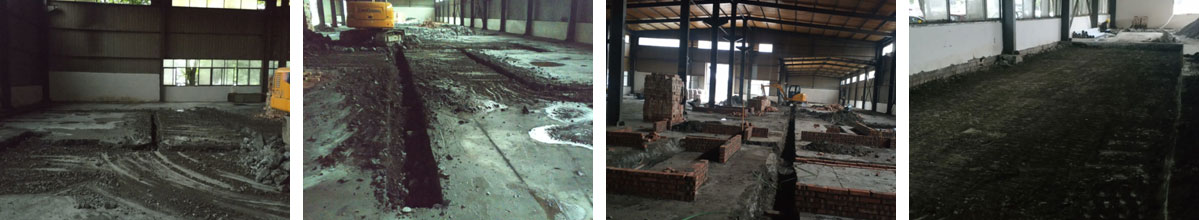

2020-09-20      1.完成冻库混凝土层破处开挖工作百分之八十五。 2.完成排水沟开挖切线工作百分之五十。 3.完成排水沟混凝土层破除50米

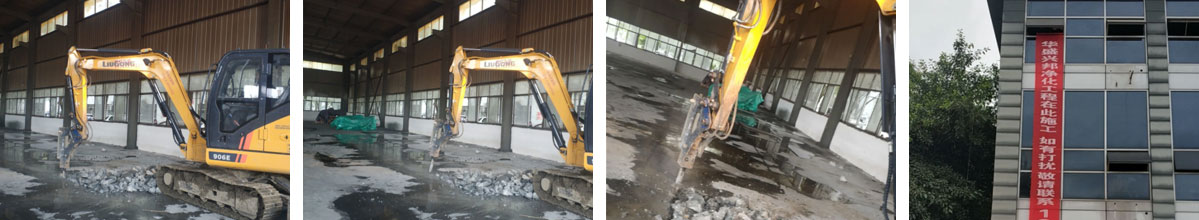

2020-09-16      1.冻库混凝土层开挖百分之五十。 2.完成所有排水系统开挖线放线工作。 3.施工工人进场。


文章推荐
图片展示

首页      |      园区规划      |     厂房设计     |     项目动态      |      客户案例      |     资讯中心      |      关于我们

电话:181-0821-4725      173-4582-7050

座机:028-62038167

地址:成都市高新区环球中心E5-1701-1703-1704号

邮箱:hxzx028@126.com

友情连接: 四川华盛兴邦净化工程有限公司   成都华盛兴邦企业咨询管理有限公司  天天厂房网



四川省华盛兴邦工程设计有限公司  版权所有

 备案号: 蜀ICP备19026116号-1



添加微信好友,详细了解产品
使用企业微信
“扫一扫”加入群聊
复制成功
添加微信好友,详细了解产品
我知道了
