作者:四川省华盛兴邦工程设计有限公司 浏览: 发表时间:2020-09-23 14:09:02

四川吉百兴食品有限公司

开工时间:2019-11-30

华盛兴邦承接四川吉百兴食品有限公司中央厨房设计装修工程项目,该项目一期工程面积1000平方米,二期项目面积8000平方米。目前工程已经开始施工,四川吉百兴食品有限公司中央厨房主要生产:盒饭、膨化食品等





工程进度

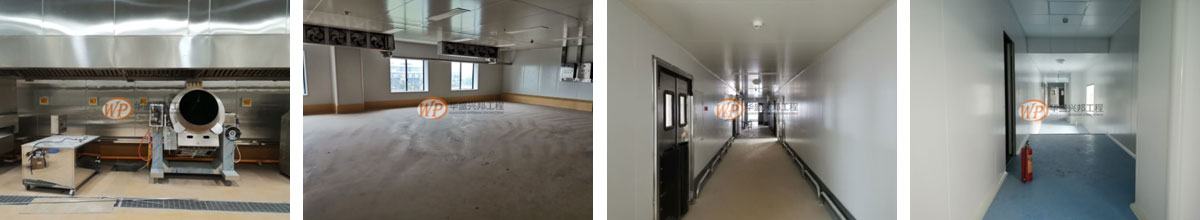

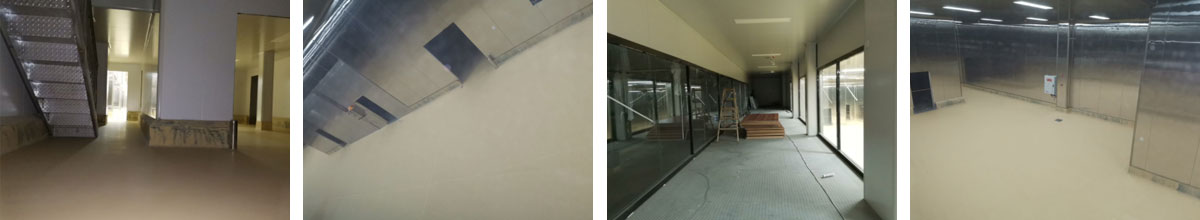

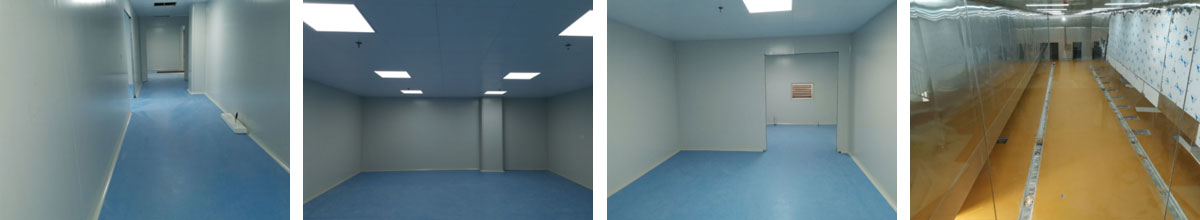

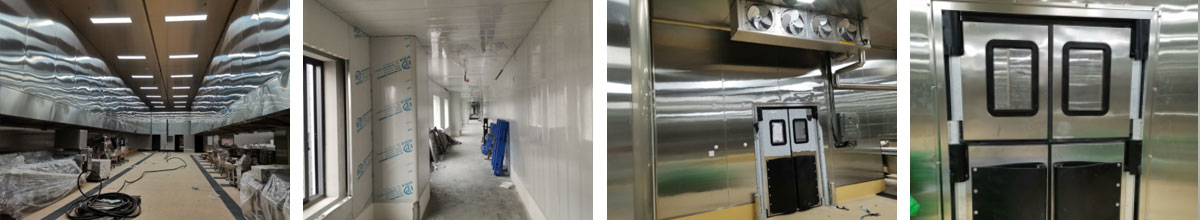

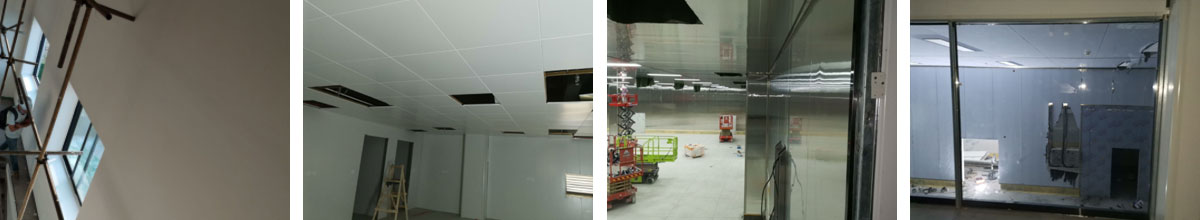

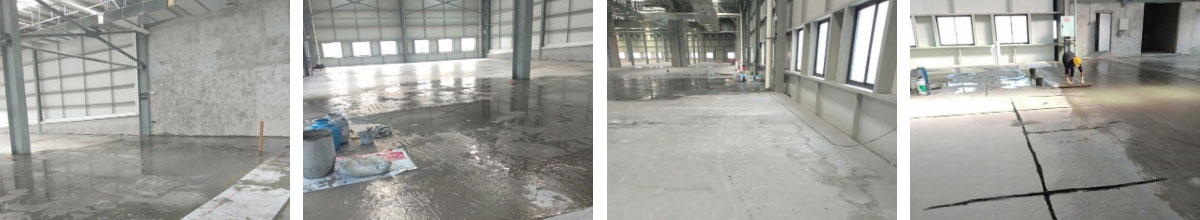

2020-07-17  09:40:55   四川吉百兴食品有限公司中央厨房装修接近尾声,现场开始收拾细节,打扫卫生。




2020-06-05  10:33:12

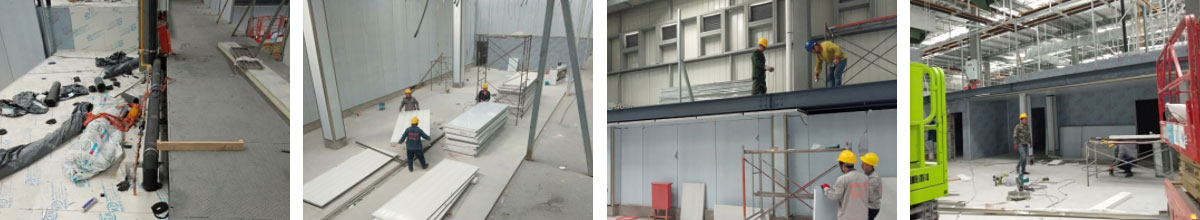

2020-05-20  11:38:13




2020-05-13  11:08:46




2020-05-07  11:12:38




2020-04-24  10:45:39




2020-04-23  10:35:08   一楼水电安装完成,二楼水电布线完成15%

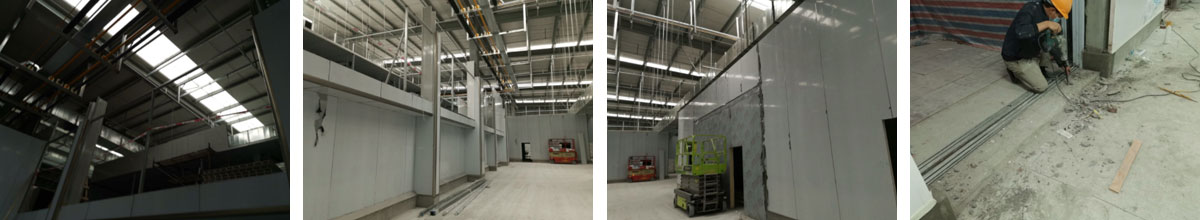

2020-04-14  17:25:46

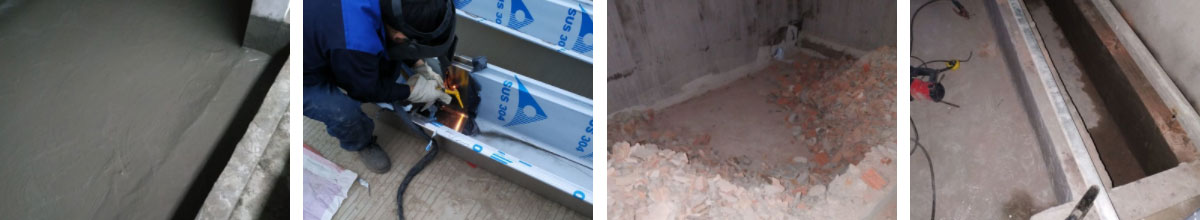

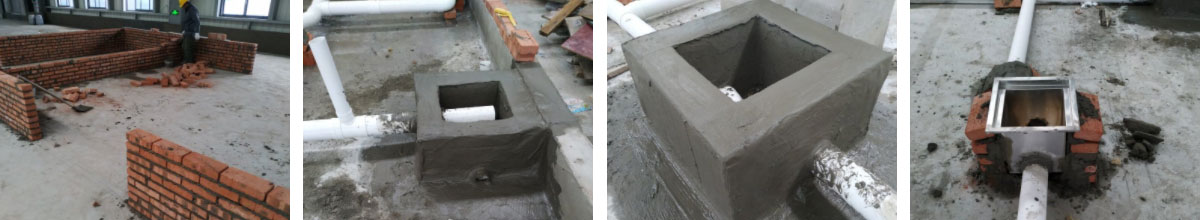

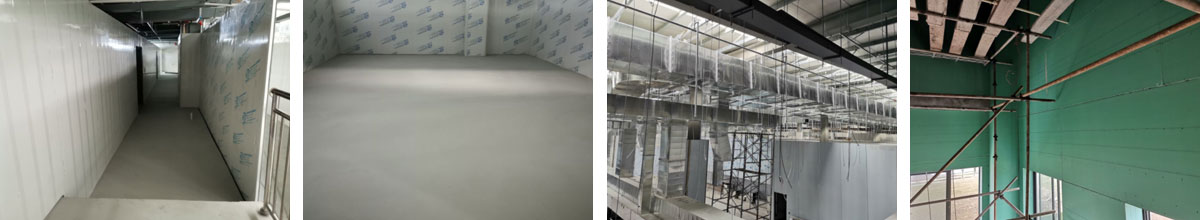

2019-12-18  09:30:52    1.一楼排水沟清理完成; 2.办公室砌砖抹灰完成,防水施工完成; 3.一楼夹层卫生间建渣清理; 4.电梯井前伸缩带护边角钢预制焊接安装; 5.主通道开始闭水实验; 6.电梯井前建渣平整完成。 7.一楼不锈钢排水沟焊接。

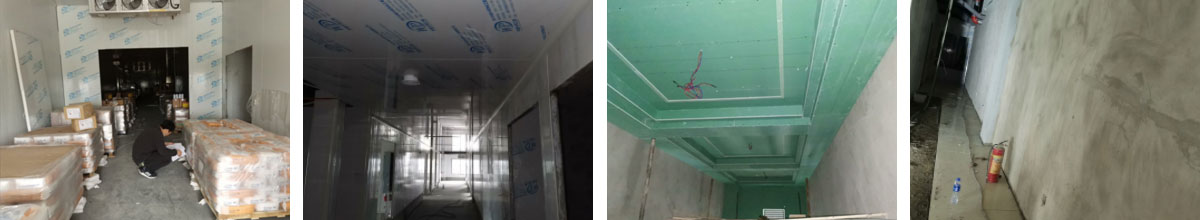

2019-12-16  09:55:08    地坪施工

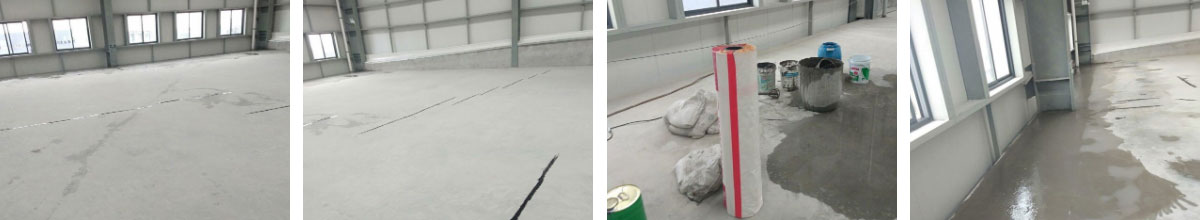

2019-12-16  09:55:08    1.过渡车间砌砖抹灰完成,伸缩缝切割完成,排水沟底部贴砖完成;2.挡水墙砌砖施工,抹灰。3.防水施工;4.一楼土方转运,场地平整完施工。

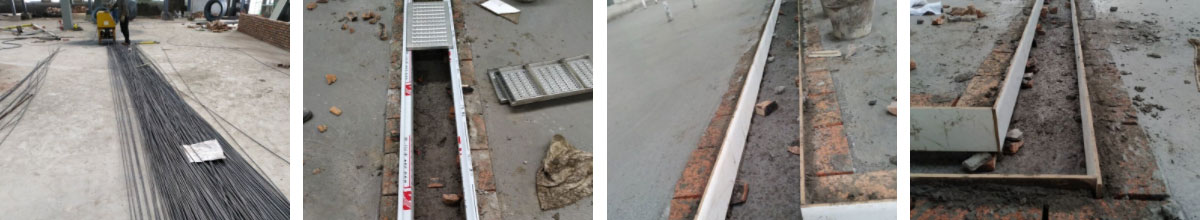

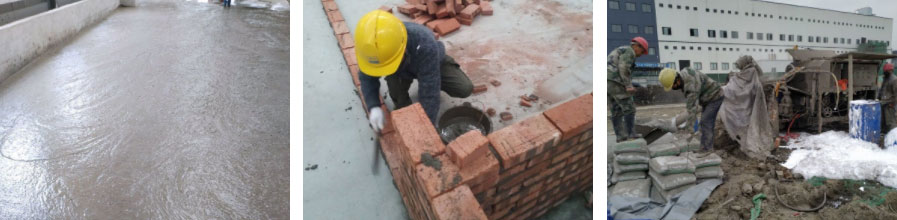

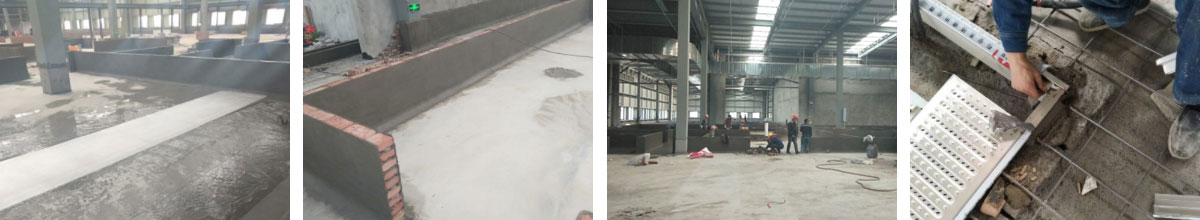

2019-12-09  10:11:55   钢筋垫高打点完成,排水沟收边条安装焊接,钢筋预制,挡水墙抹灰,电梯口护边安装焊接完成,伸缩缝处砌砖抹灰完成。




2019-12-05  09:10:43   车间施工现场,钢筋预制捆扎完成,挡水墙抹灰施工,排水沟贴砖完成。

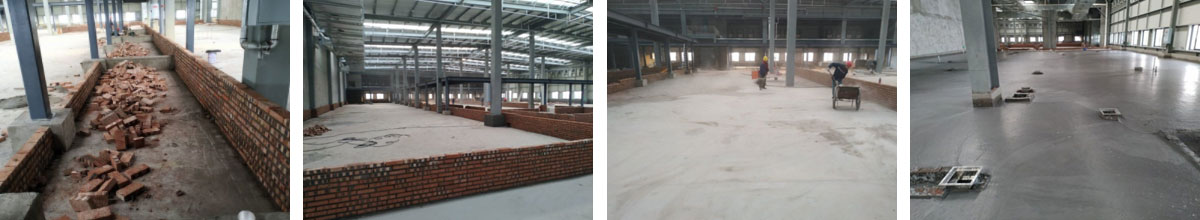

2019-12-04  09:42:15   挡水墙砌砖施工开始,排水沟贴砖完成25%,钢筋预制

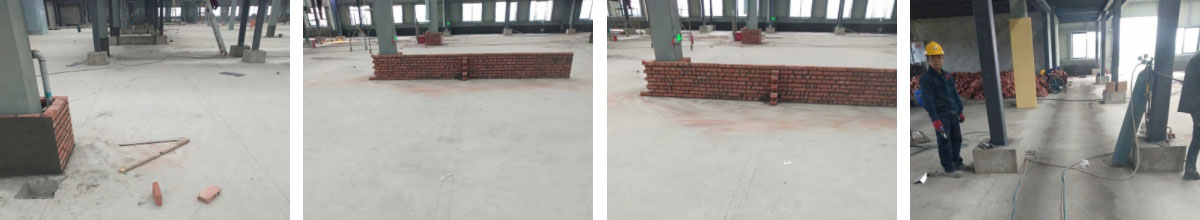

2019-12-02  09:59:46   车间挡水墙砌砖

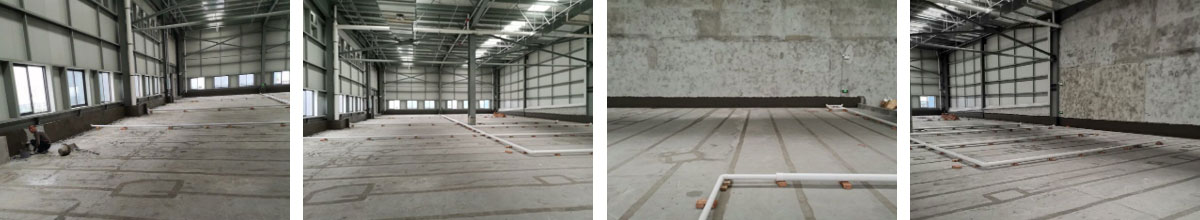

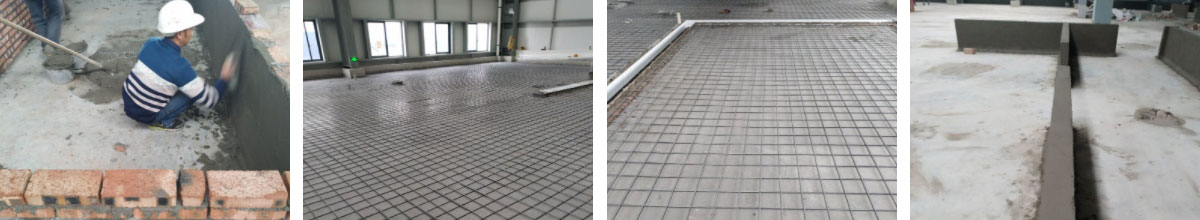

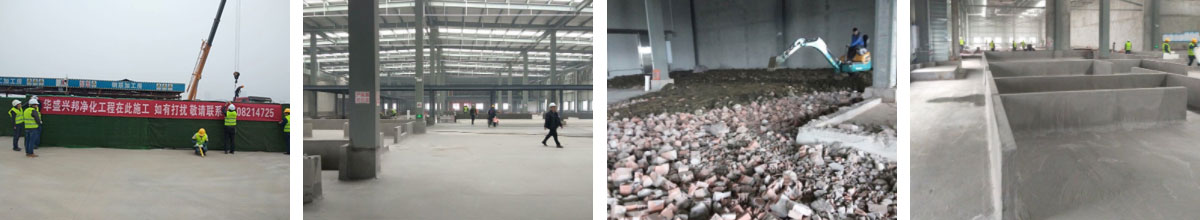

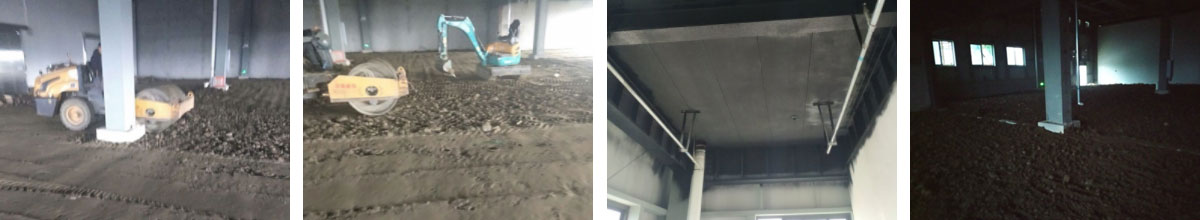

2019-11-29  09:34:17   地面地坪施工,钢筋材料到场搬运




2019-11-28  09:39:13   车间挡水墙砌砖施工,发泡混凝土开始施工

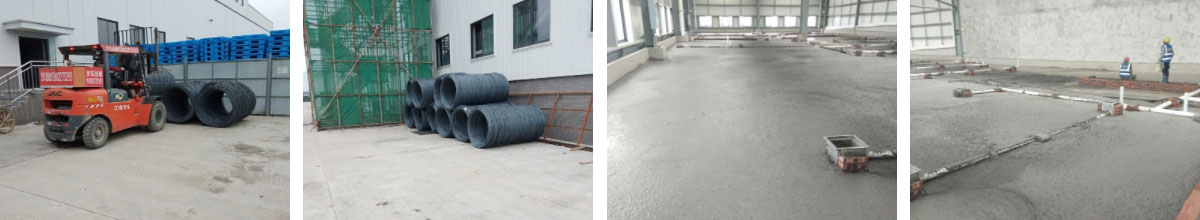

2019-11-27  09:18:30   排水沟施工,排水管道安装




2019-11-26  09:28:48   车间挡水墙砌砖

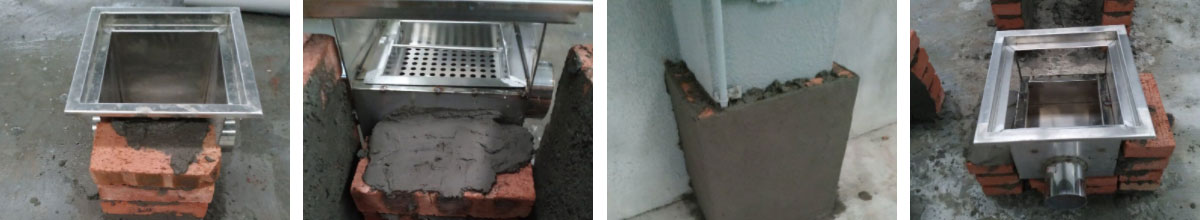

2019-11-25  09:24:30   车间不锈钢地漏安装,柱子包边糊砂




2019-11-18  10:44:38  车间挡水墙糊砂

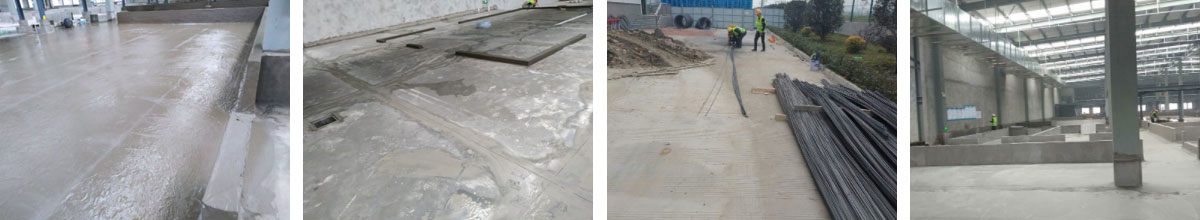

2019-11-01  14:04:25   地坪施工




2019-11-01  14:03:55   四川吉百兴食品有限公司中央厨房施工现场,地坪洒水,放线





文章推荐
图片展示

首页      |      园区规划      |     厂房设计     |     项目动态      |      客户案例      |     资讯中心      |      关于我们

电话:181-0821-4725      173-4582-7050

座机:028-62038167

地址:成都市高新区环球中心E5-1701-1703-1704号

邮箱:hxzx028@126.com

友情连接: 四川华盛兴邦净化工程有限公司  四川省华盛兴邦生态农业科技有限责任公司   成都华盛兴邦企业咨询管理有限公司  天天厂房网



四川省华盛兴邦工程设计有限公司  版权所有

 备案号: 蜀ICP备19026116号-1



添加微信好友,详细了解产品
使用企业微信
“扫一扫”加入群聊
复制成功
添加微信好友,详细了解产品
我知道了
