质每(湖北)生物医药有限公司

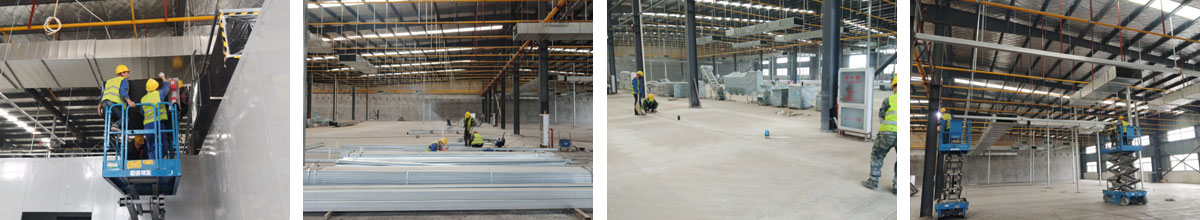

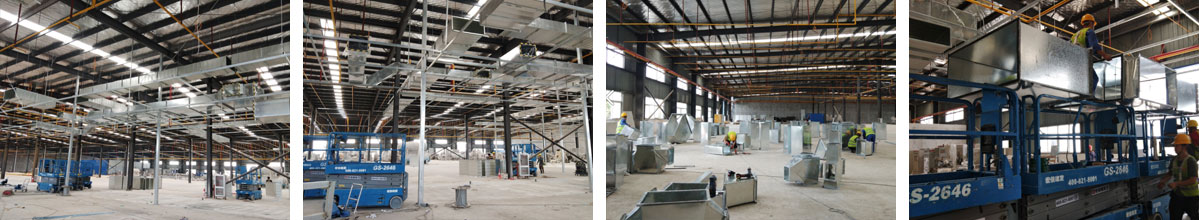

开工日期:2020-09-06

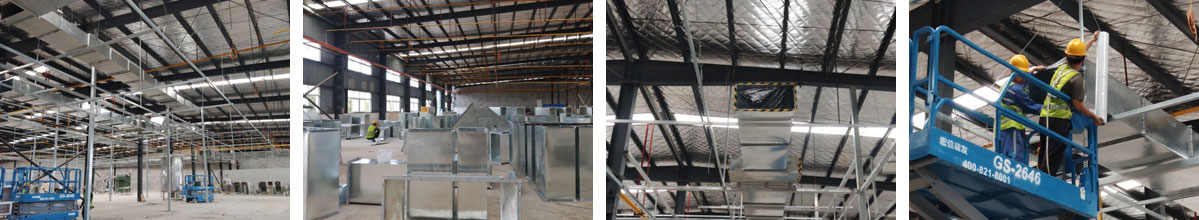

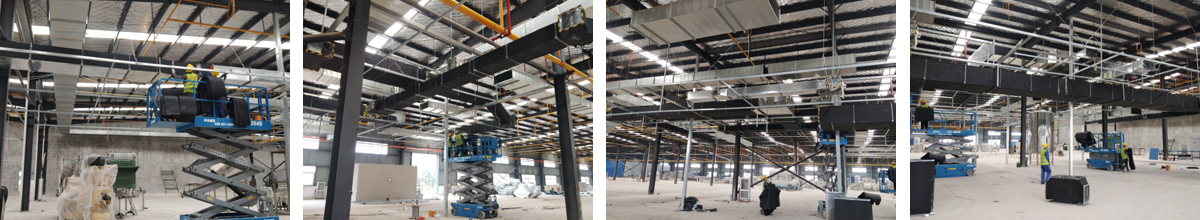

华盛兴邦承接质每(湖北)生物医药有限公司,厂房设计,厂房装修工程,项目面积6000-20160平方米,该生产车间主要生产:保健品和饮料产品
质每(湖北)生物医药有限公司,公司经营范围包括:药品、第一类医疗器械、第二类医疗器械、食品(不含食盐)、日用品、消毒用品研发、制造及销售;化妆品制造及销售;中药材加工、销售;日用防护用品、中药饮片、电子产品生产及销售等。
工程进度

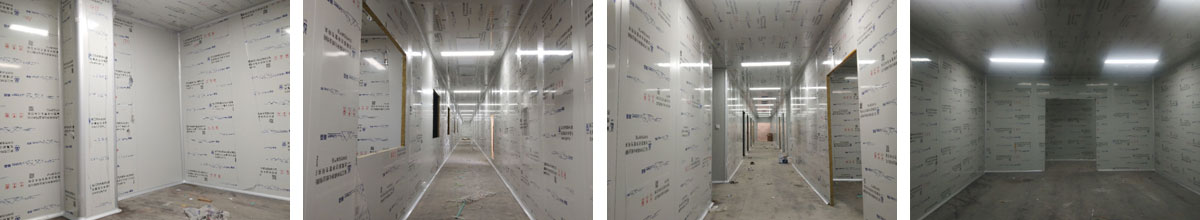

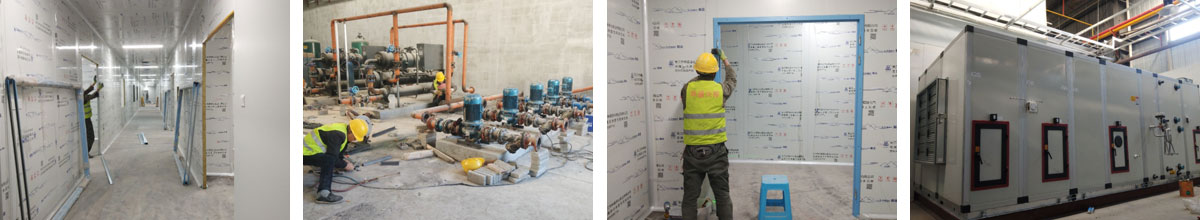

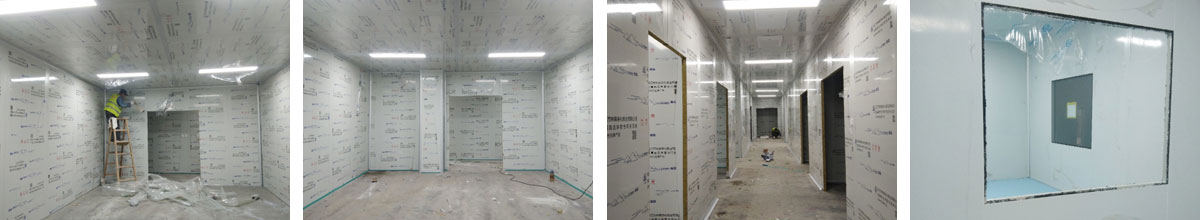

2021-01-13 1,空调冷冻水管完成安装15% 饮片车间: 1,洁净钢质门安装完成10% 2,风管组装完成90%
2021-01-11 1,空调水管除锈刷漆完成,水管改造切割,水泵拆除移位完成空调机组就位完成, 2,风管扣管。 饮片车间: 1,配圆弧完成 2,清理卫生完成。

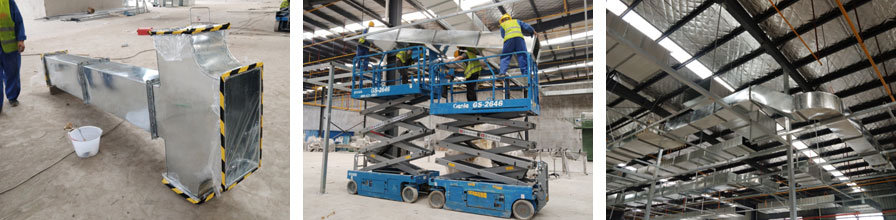

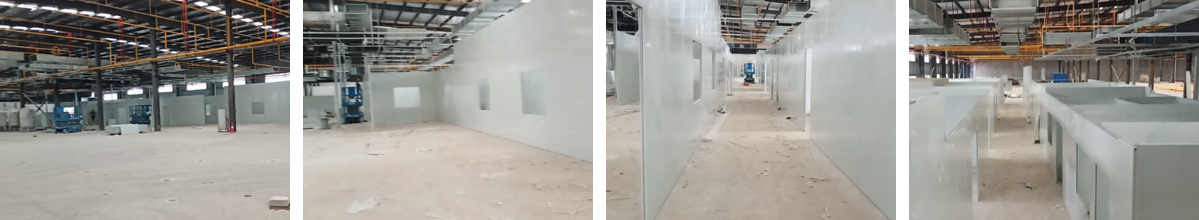

2021-01-09 1,风管清料完成70% 饮片车间: 1,贴圆弧完成90%

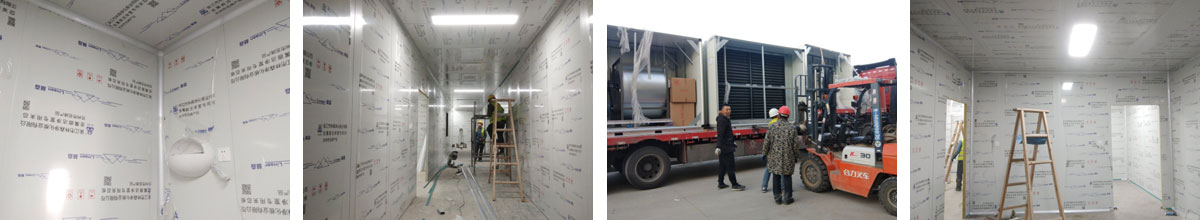

2021-01-05 1,风管,铝材卸货 2,洗瓶,灌酒间隔墙及成品窗拆除,以让甲方后续采购的设备进去
2021-01-02 1,组合式空调到货并定位至基础 2,给消防开消火栓和穿顶板洞 饮片车间: 1,配圆弧完成75%

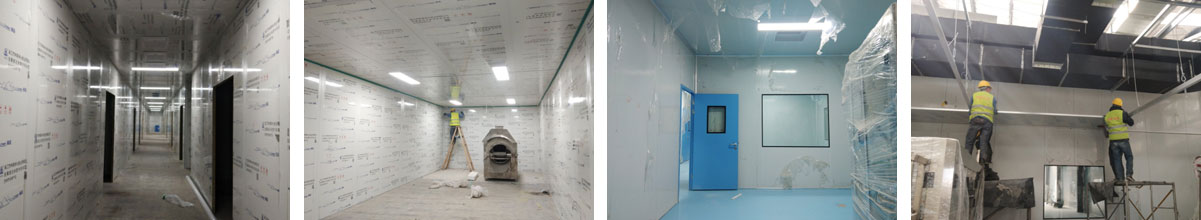

2020-12-29 1,灌装间气闸室安装及传送带开孔完成 2,杀菌间消火栓墙面开洞完成 饮片车间: 1,给消防开喷淋洞6个, 2,配圆弧完成65%
2020-12-22 1,原预留区域彩钢板完成80%,剩余两处待甲方设备进入才可施工 2,开参观通道消防排烟风口洞完成 饮片车间: 1,配圆弧完成15% 2,开消防排烟风口洞完成70%

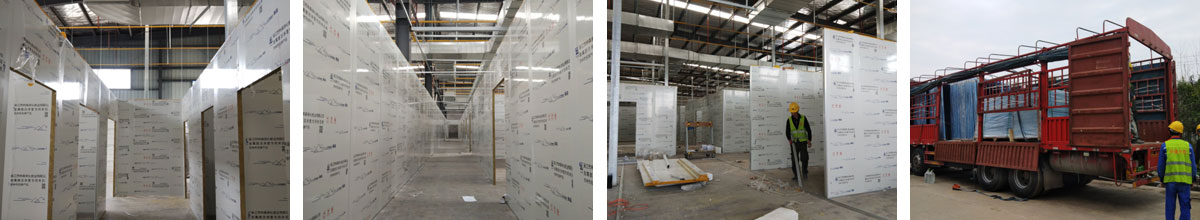

2020-12-22 1,预留区域墙顶板收尾完成60% 2,照明配电箱安装完成 饮片车间: 1,空调风管尺寸测量完成90%
2020-12-20 1,纯水机房外围彩钢板墙板安装完成 2,电子互锁电源及开关安装完成 饮片车间: 1,开消防排烟风口洞 2,收拾现场卫生。 3,吊顶式空调器吊装完成,风管量取完成60%

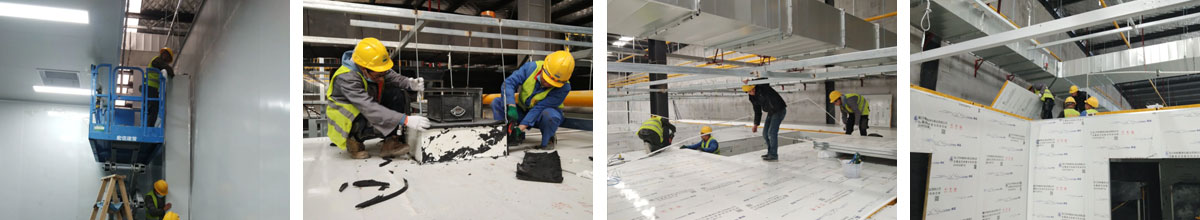

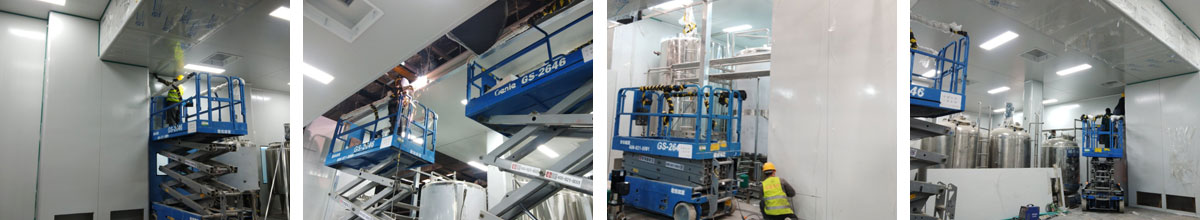

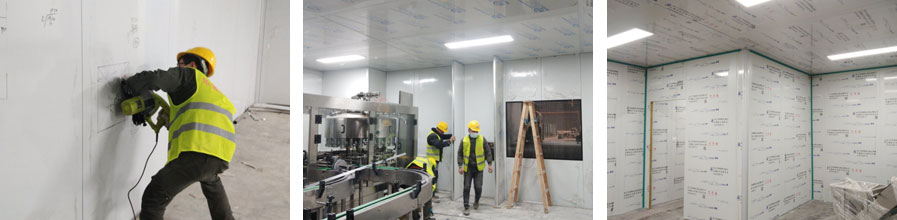

2020-12-15 1,饮料调配间回风隔墙变更施工完成80% 饮片车间: 1,照明配管穿线完成,开关插座更换完成
2020-12-14 1,饮料调配间布局变更改造完成50% 饮片车间: 1,桥架安装完成,开关插座安装完成,配管穿线完成75%
2020-12-11 1,设备通道墙板安装一部分,可拆门制作安装完成; 2,建渣清运4车。 饮片车间: 1,吊顶完成 2,灯具安装完成,配管穿线完成60%

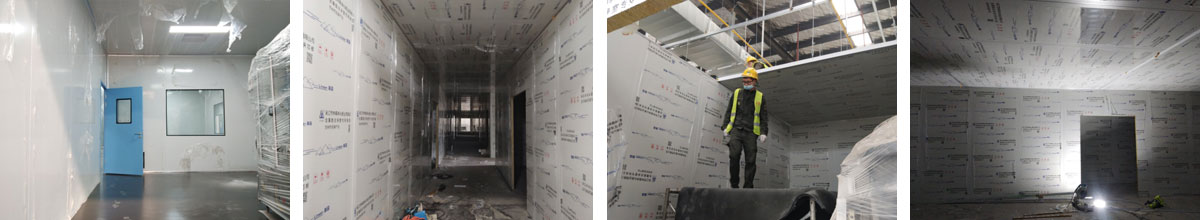

2020-12-08 1,前期预留通道墙板安装完成50%,并预留可拆卸设备门 饮片车间: 1,所有墙板完成,顶板完成95%

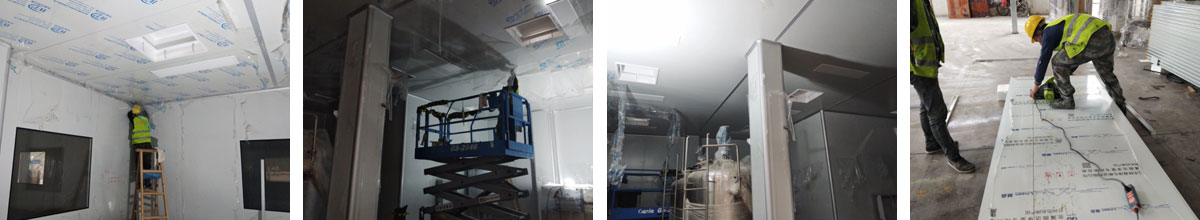

2020-12-05 1,照明和插座安装完成; 饮片车间: 1,顶板完成85% 2,开关面板墙面开孔完成60%,灯具安装完成15%

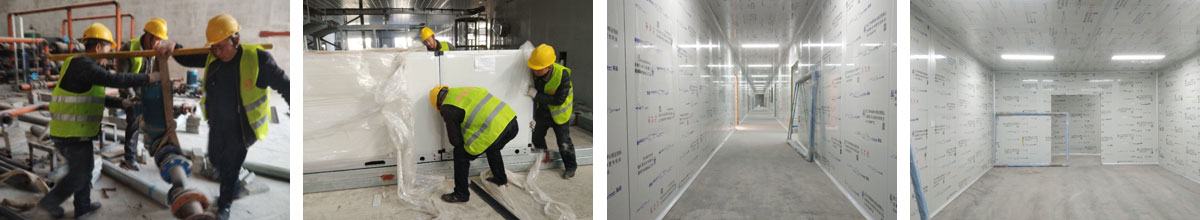

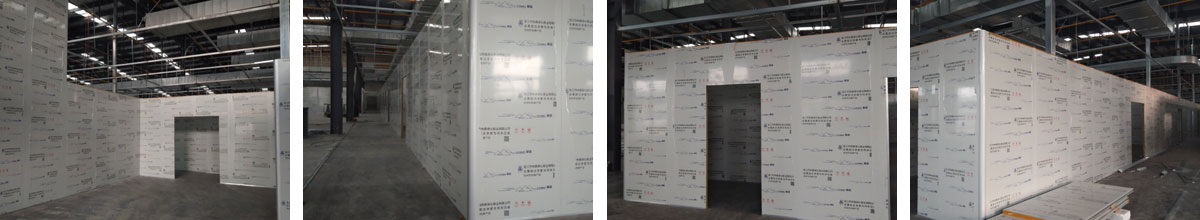

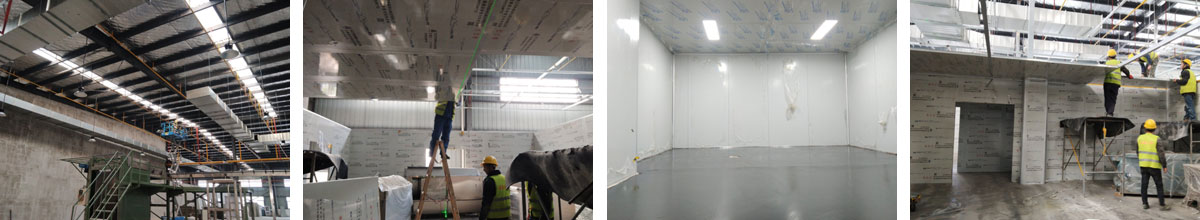

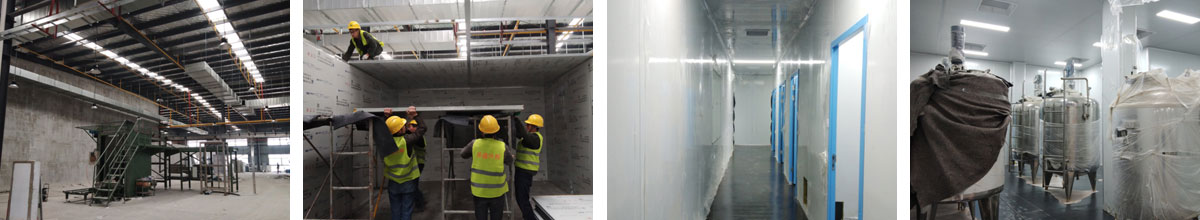

2020-12-02 1,工矿灯安装及配管穿线完成30% 饮片车间 1,彩钢板顶板完成40% 2,5米高房间吸顶灯安装完成

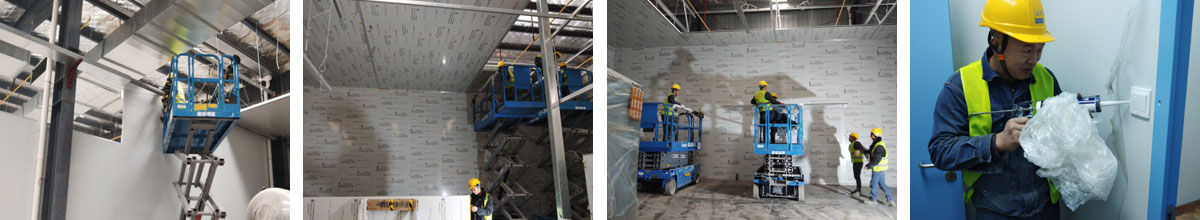

2020-11-30 1,工矿灯安装及配管穿线完成30% 饮片车间 1,彩钢板顶板完成40% 2,5米高房间吸顶灯安装完成
2020-11-29 1,工矿灯安装完成25% 饮片车间: 1,顶板完成35%,高房间撕膜打胶贴圆弧完成

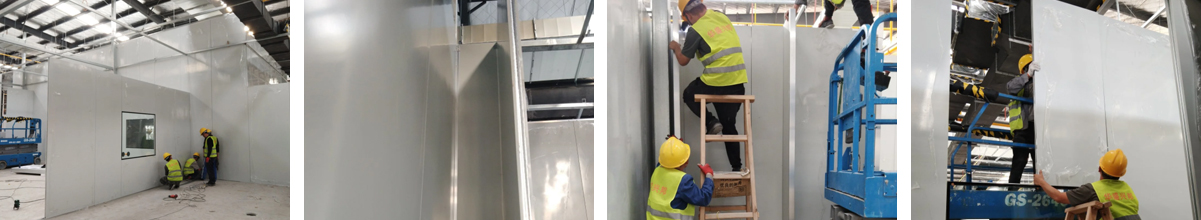

2020-11-28 1,电气配管穿线完成85% 2,开关插座打胶密封完成70% 饮片车间: 1,彩钢板顶板完成20%

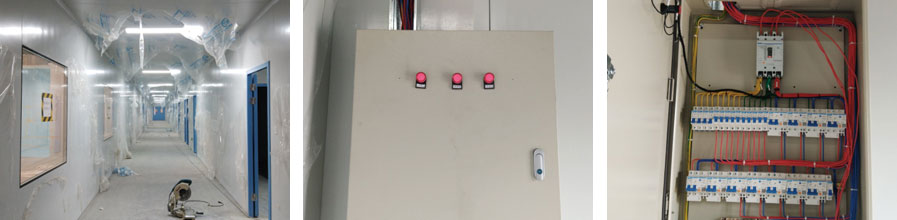

2020-11-25 1,洁净钢质门安装完成70% 2,电气配管穿线完成65%,插座及开关安装完成75%,照明通电完成30% 3,高效箱保温完成80%
2020-11-23 1,高效阀门安装完成90%; 2,洁净钢质门安装完成15%; 3,高效箱保温完成30%; 饮片车间: 1,隔墙完成(除预留通道外); 2,吊顶吊筋安装完成20%

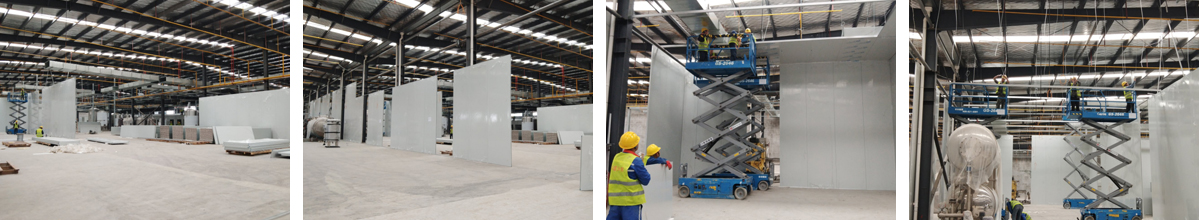

2020-11-20 1,净化风管送回风末端碰头管尺寸量取完成 2,照明及插座墙面开孔完成80%,电力桥架安装完成20% 饮片车间: 1,彩钢板墙板安装完成95%

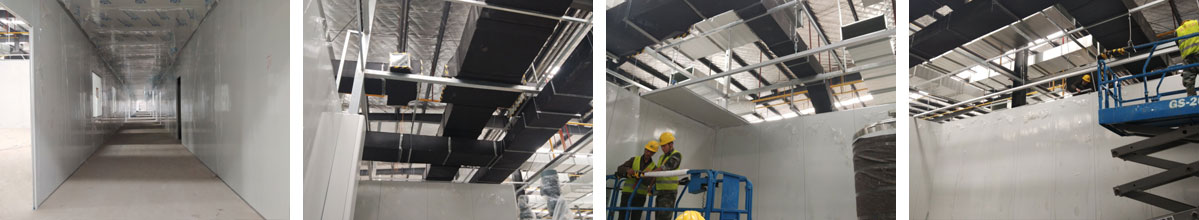

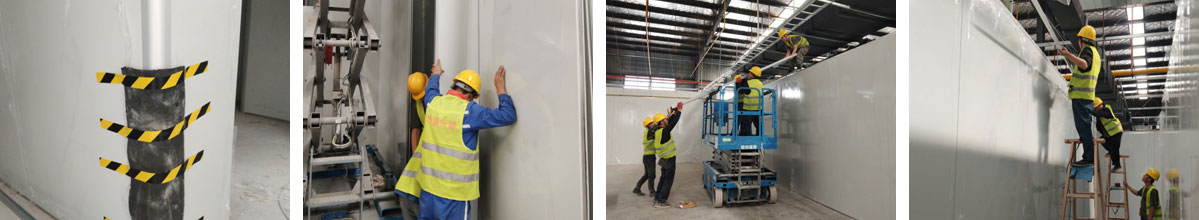

2020-11-18 1,净化风管碰头管尺寸量取完成70%、 2,贴圆弧打胶完成60%; 3,高效静压箱吊装完成90%; 4,灯具安装完成90%,开关,插座墙板开孔穿管完成20% 饮片车间: 1,彩钢板墙板完成70% 2,顶板吊筋制作完成15%
2020-11-15 1,应甲方变更拆除参观走廊一部分墙顶板及部分隔墙(以让增加的设备进入); 2,风管支管保温完成70%; 3,圆弧完成65%,撕膜打胶完成20%; 4,洁净灯盘安装完成25%

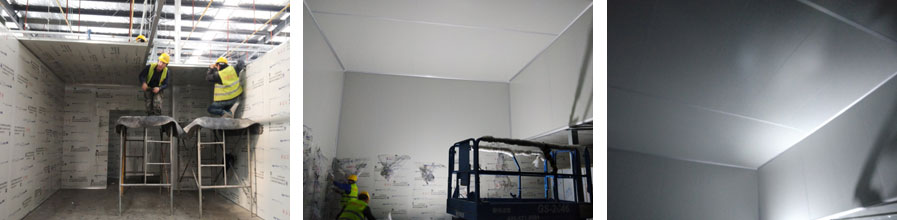

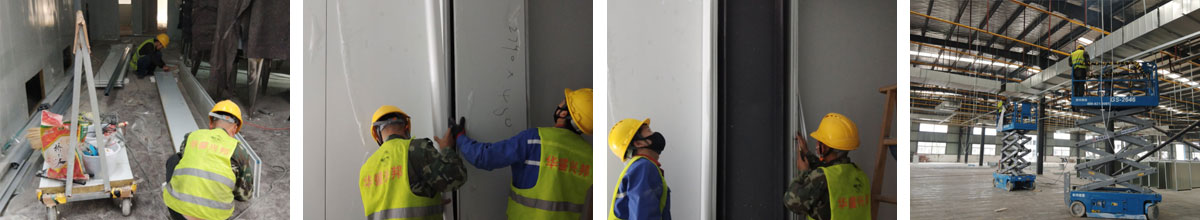

2020-11-13 1,净化风管第二批安装完成; 2,高效静压箱安装完成30% 饮片车间: 1,二次钢构安装完成; 2,彩钢板墙板安装完成70%

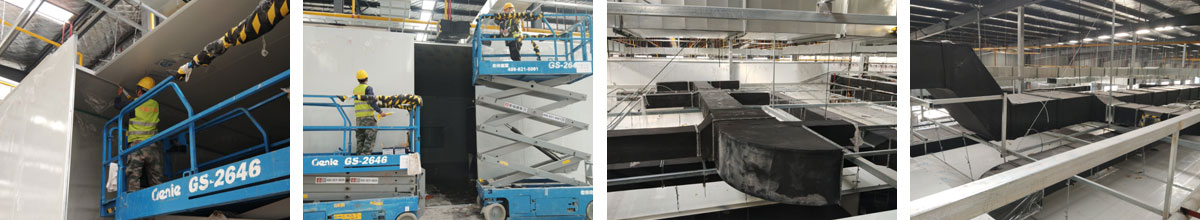

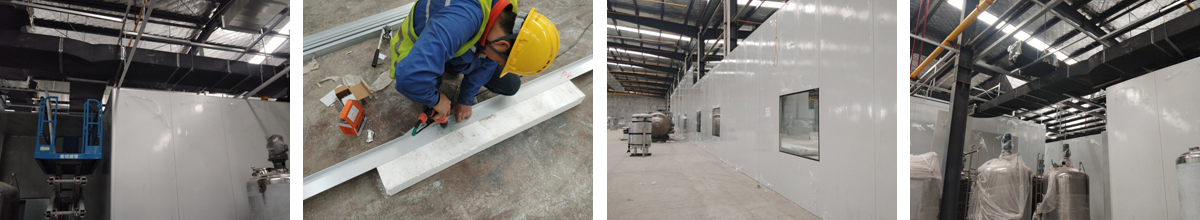

2020-11-09 1,回风夹道包板完成,圆弧完成50%; 2,风管支管吊装完成60%; 饮片车间: 1,二次钢构完成60%
2020-11-05 1,回风夹道安装完成70%,圆弧完成20%; 2,净化风管支管组装,清洗,打胶,封装完成,开始吊装。 饮片车间: 1,二次钢构立柱加焊完成,横梁安装完成,网架完成5%

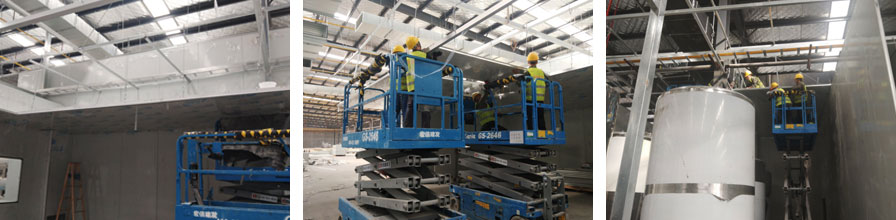

2020-11-03 1,彩钢板吊顶除预留通道外的全部完成 2,风管一级支管清洗打胶,封装完成 饮片车间: 1,二次钢构立柱吊装完成,加焊完成10%

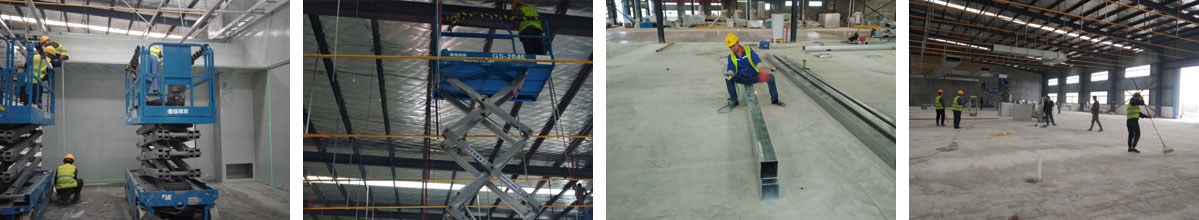

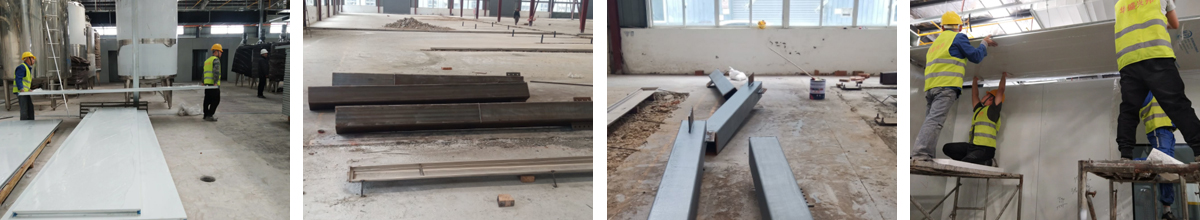

2020-11-02 1,彩钢板吊顶完成90%; 2,风管支管组装完成50%; 饮片车间: 1,二次钢构立柱放线,完成; 2,钢柱脚板安装完成60%; 3,钢柱下料完成30%
2020-10-31 1,彩钢板吊顶完成90%; 2,风管支管组装完成50%; 饮片车间: 1,二次钢构立柱放线,完成; 2,钢柱脚板安装完成60%; 3,钢柱下料完成30%

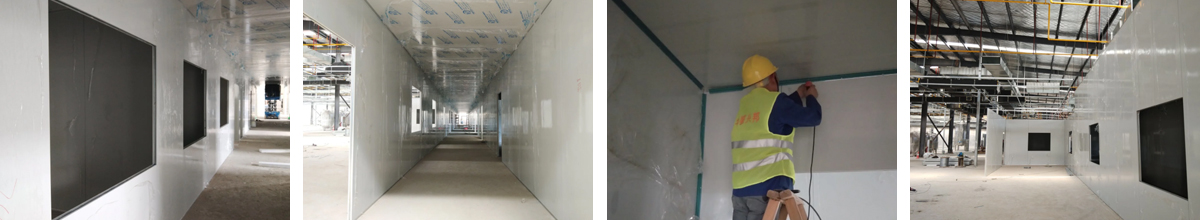

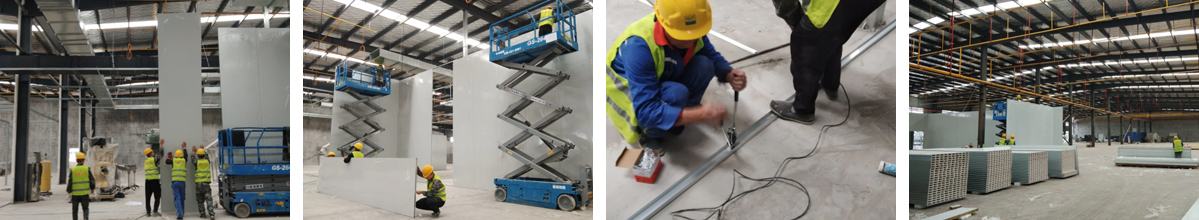

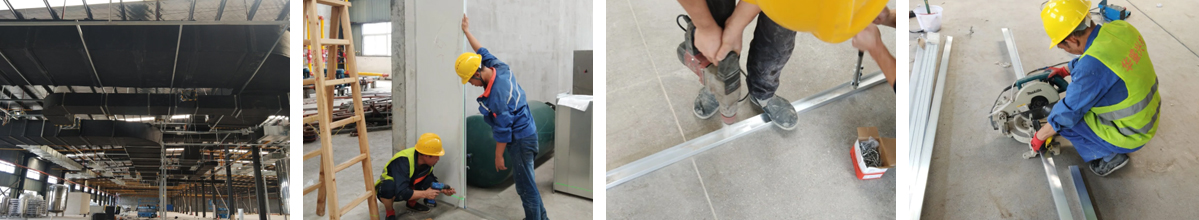

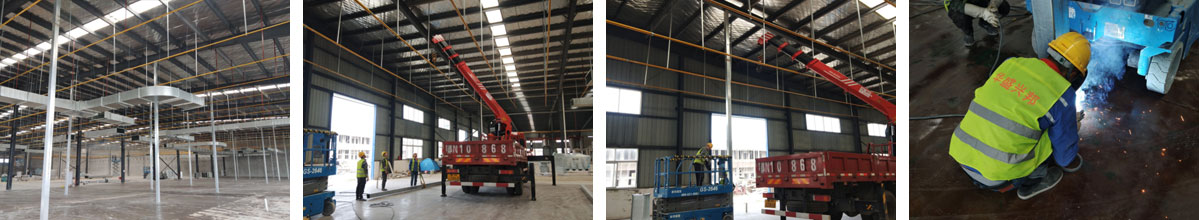

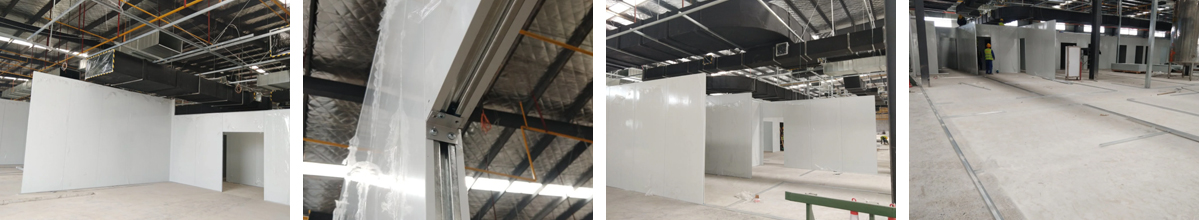

2020-10-29 1,除设备预留通道外墙板完成, 2,顶板完成80%, 3,风管支管扣管完成30%

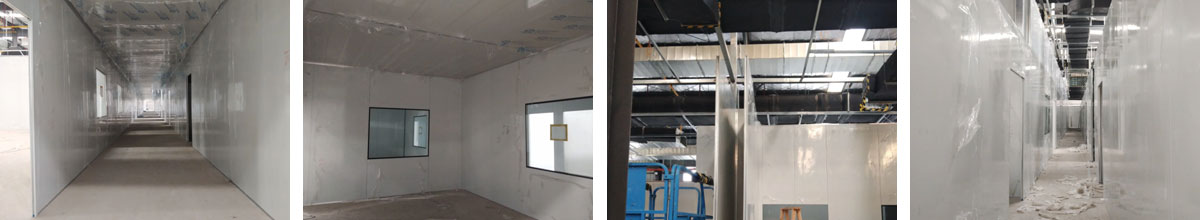

2020-10-27 1,除预留设备通道外的彩钢板墙板完成; 2,彩钢板顶板完成80%

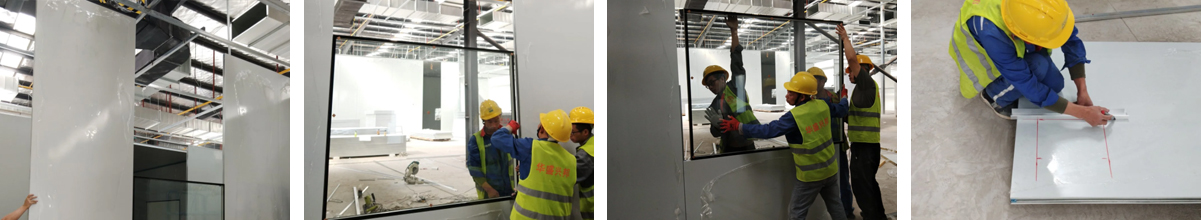

2020-10-25 1,彩钢板墙板完成85%,吊顶完成70%
2020-10-23 1,彩钢板墙板完成75% 2,回风夹道安装,撕膜,打胶完成15% 3,洁净窗安装完成60%

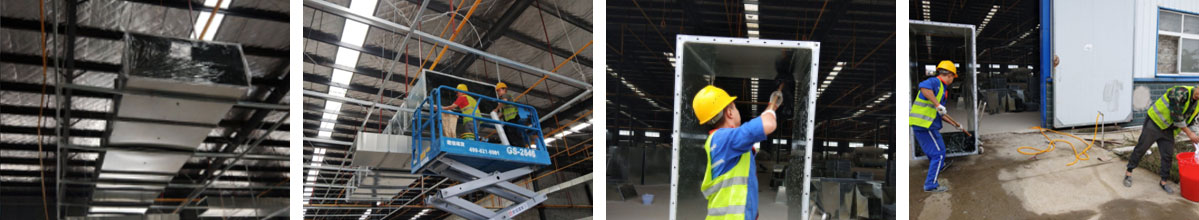

2020-10-20 1,彩钢板顶板完成45% 2,彩钢板墙板完成63%
